Hoeve-14 // de verbouwing van een wederopbouwboerderij
Chronologisch
Januari 2022
•

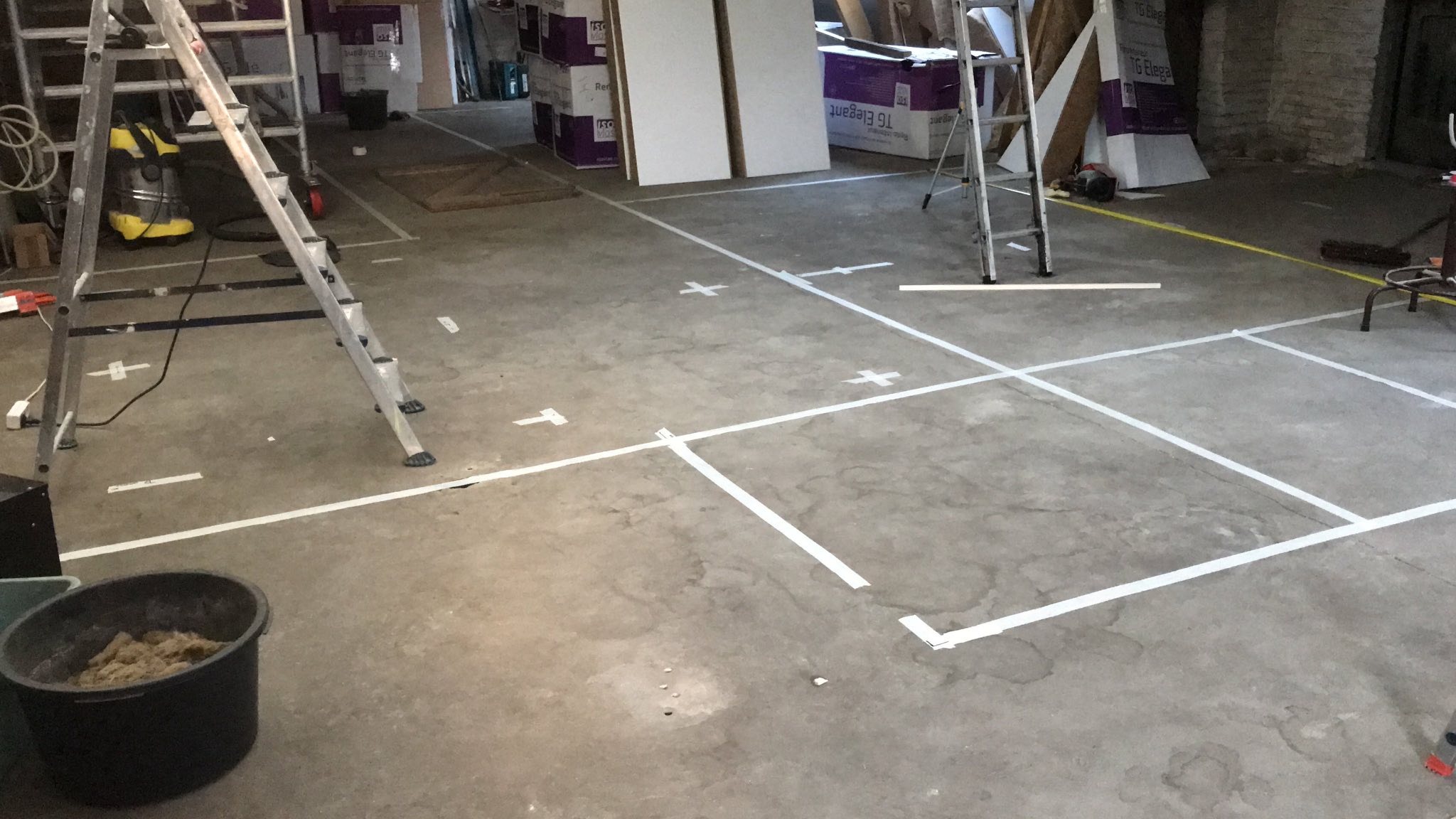

het lijnenspel van de verdiepingsmuren uitgezet op de vloer
•

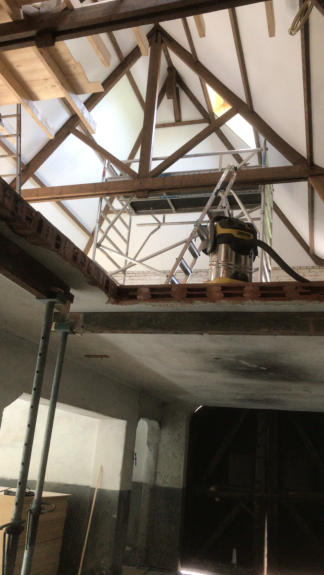

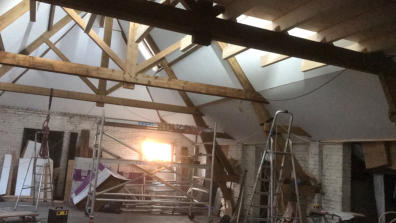

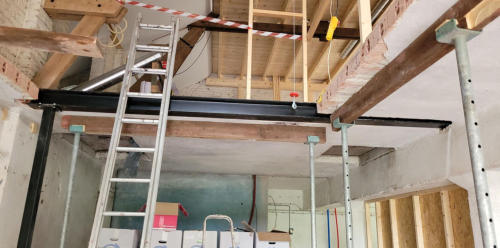

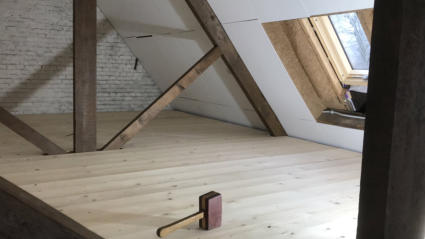

de vliering boven de kamers is in ruwbouw klaar
•
Marga en Katja doen veel verf klussen
•
het moeilijke stukje plafond bij Marga’s werkkamer is nagenoeg dicht gemaakt
•
we maken de deel leeg omdat de vloer eruit gaat volgende maand
Februari 2022
•
de tweede week van februari begint morgen: maar nu al stalvloer eruit, asbest verdwenen, riolering gegraven
•
de sloop van onze vloer beneden is begonnen
•
we denken na over oplossingen voor een warmtepomp, riolering en elektrische aansluitingen
Maart 2022
•
in maart is het stil op de website, dat komt omdat er extreem veel gewerkt wordt
•

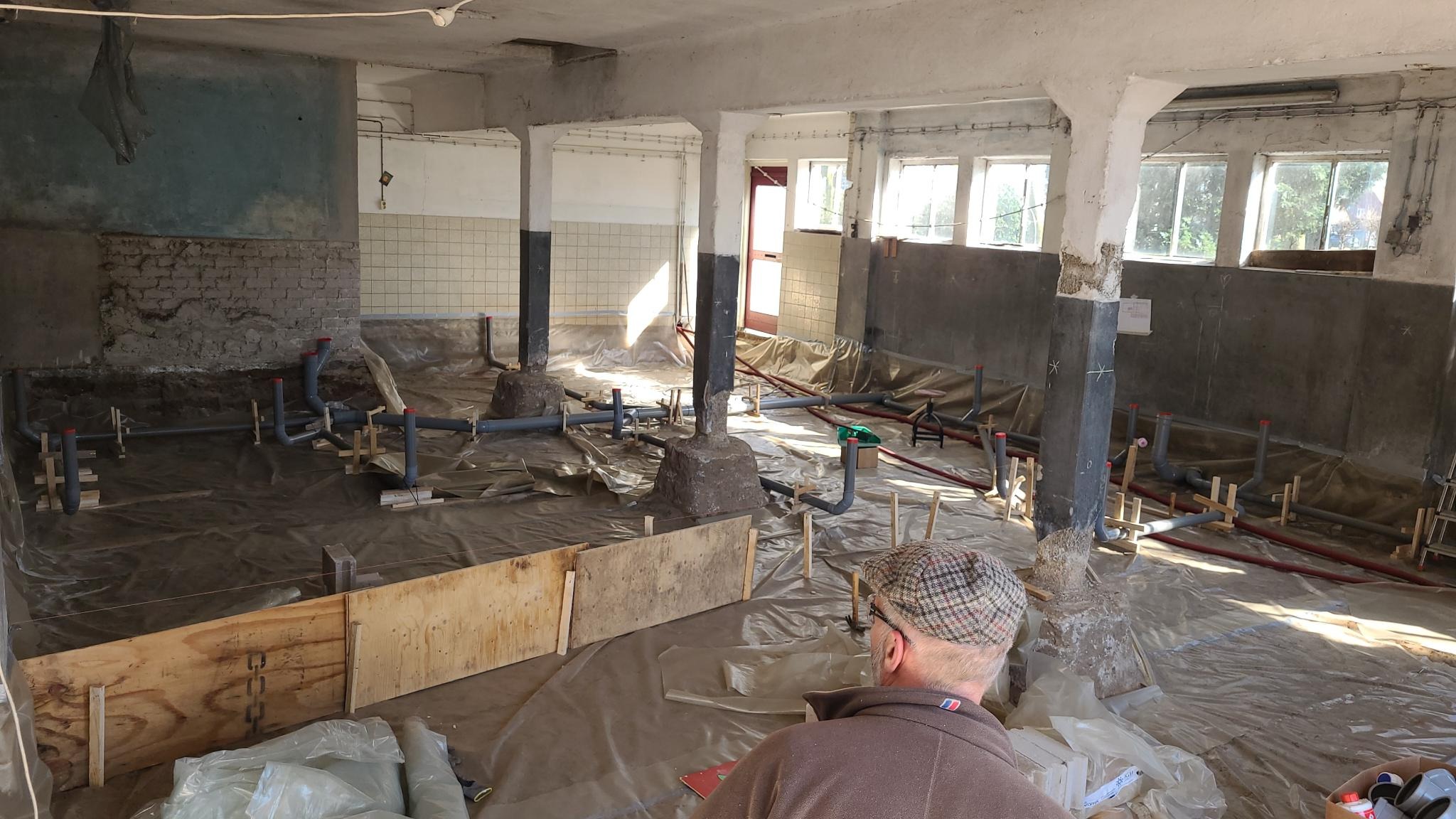

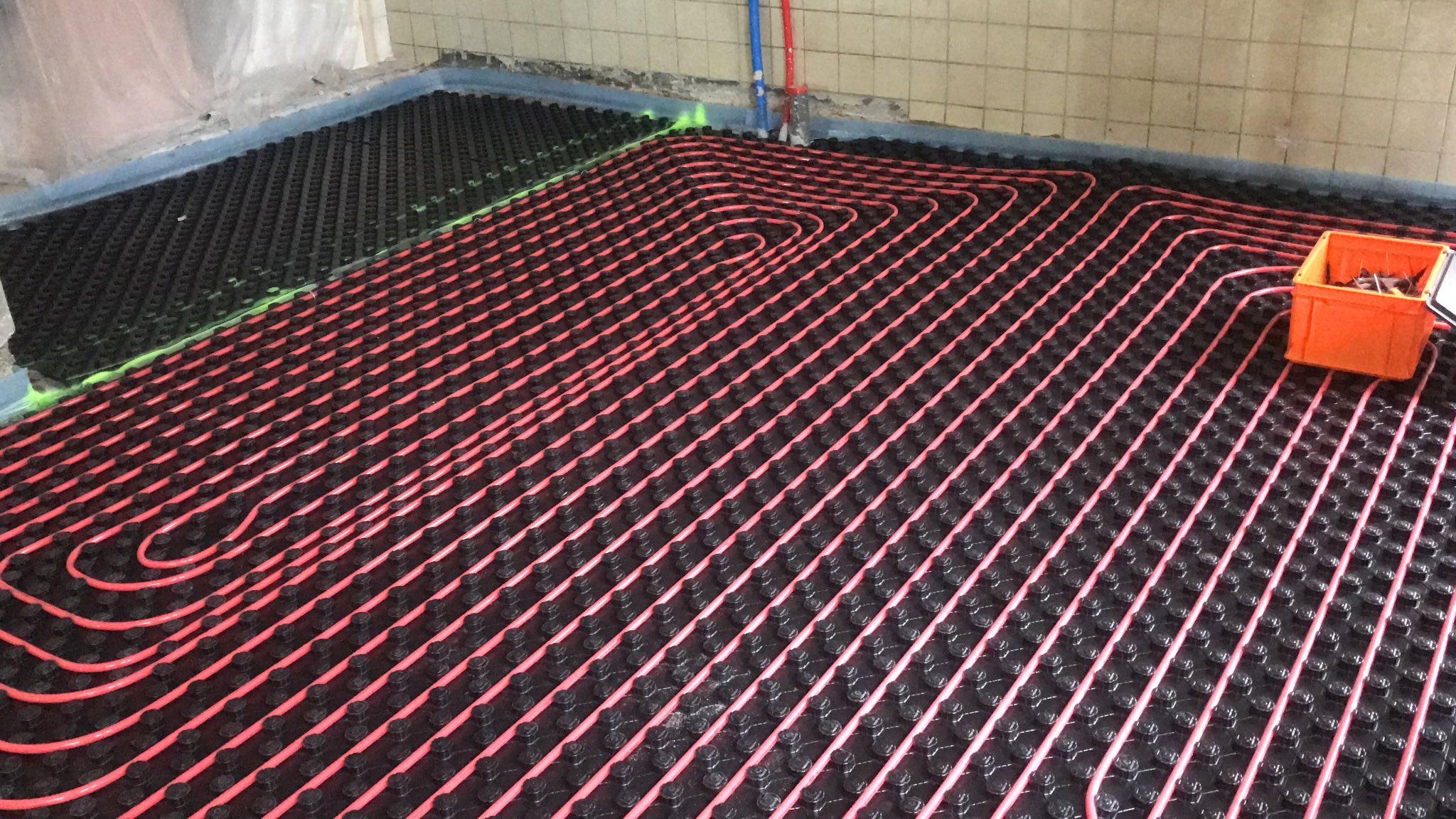

de riolering binnen is gemaakt en gefixeerd tegen opdrijven in het schuimbeton
•

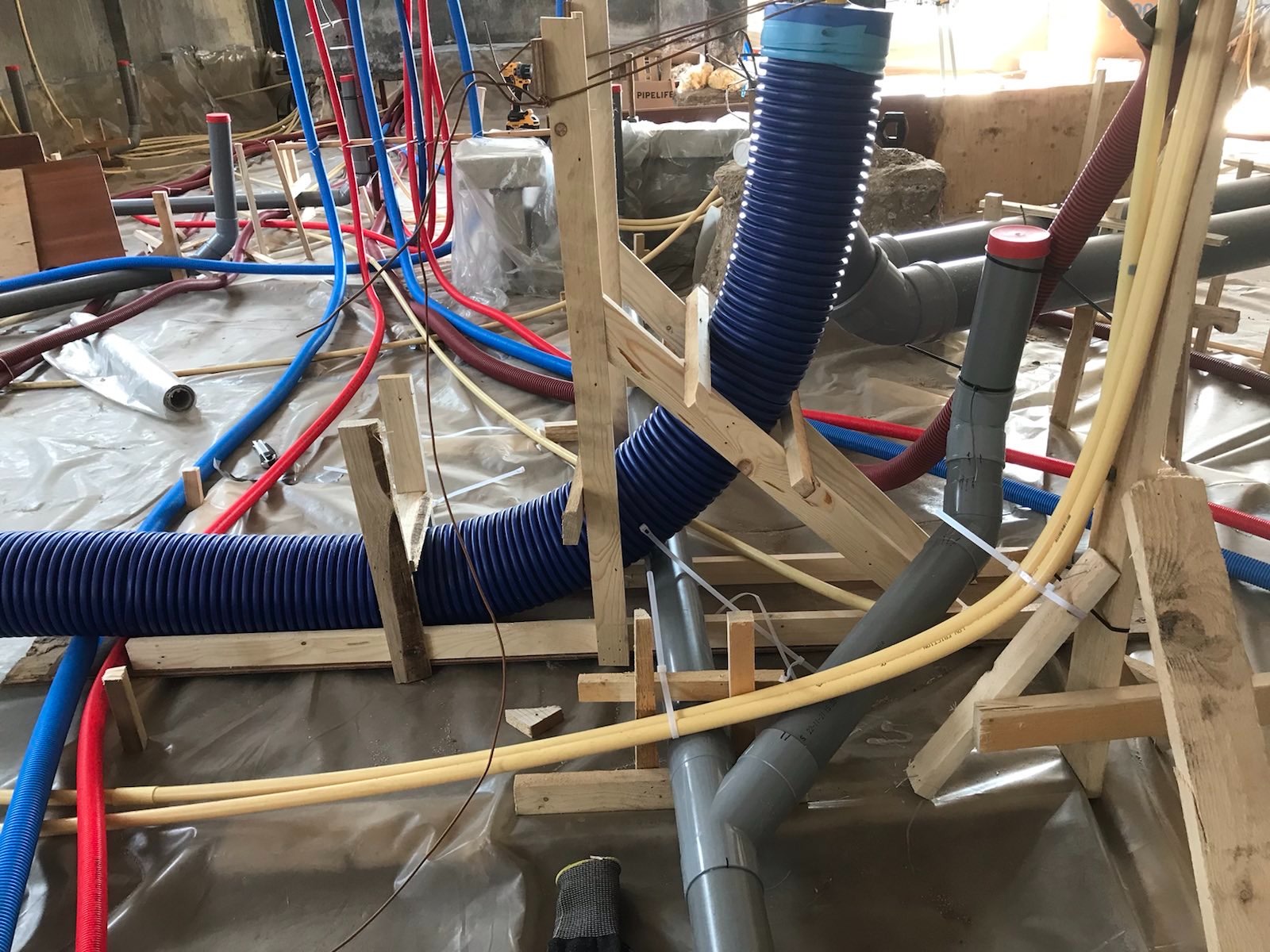

alle interne leidingen in (onder) de vloer gelegd
•
het waterleidingplan is aangelegd
•
de waterleiding is gelegd vanaf de oude meterkast naar de nieuwe meterkast
•
de elektriciteit is gelegd vanaf de oude meterkast naar de nieuwe meterkast
•
bereiden we de nieuwe meterkast voor op splitsing
•

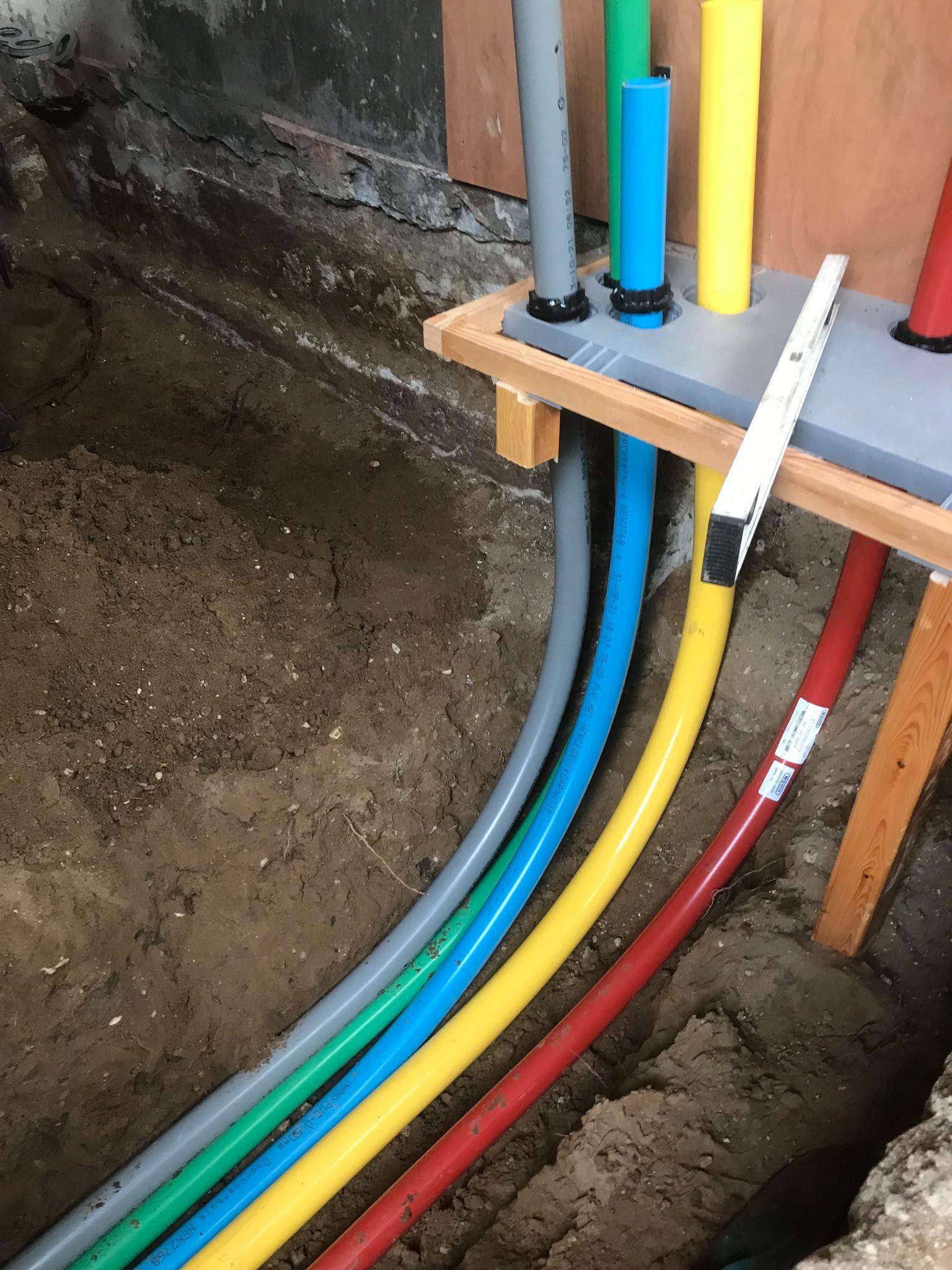

ethernet is gelegd, aardleidingen
•
we vinden na maanden zoeken een installateur die verstand heeft van warmtepompen en betrouwbaar is
•
de elektricien en de installateur keuren onze zelfwerkzaamheid: oké
•
ook buurman Wim geeft zijn goedkeuring
•
ik boor mijn eerste gat van 160 mm door de fundering, tevergeefs want er gaat uiteindelijk een ander leiding door
•

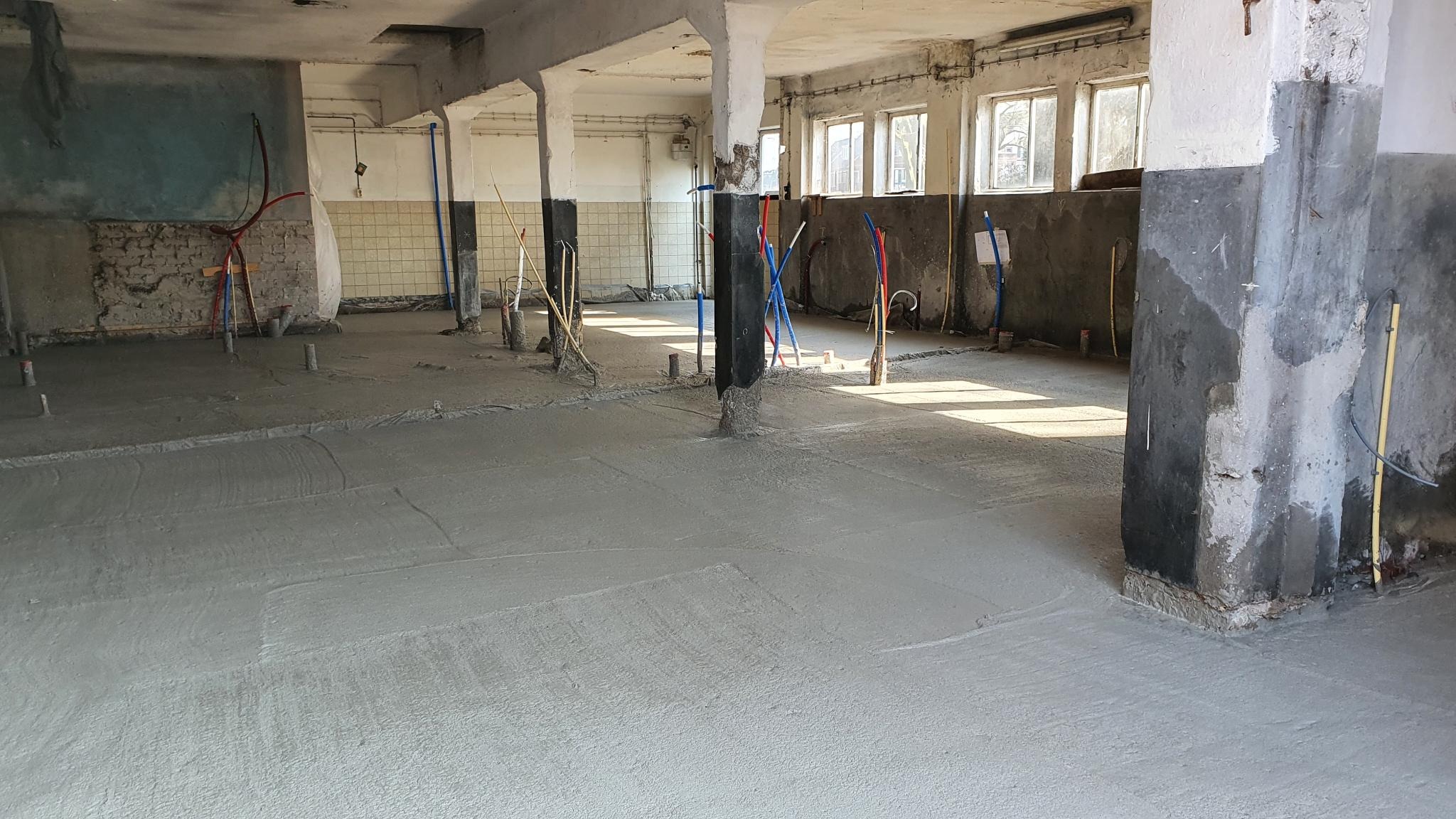

en dan: 50 cm schuimbeton erover….
•

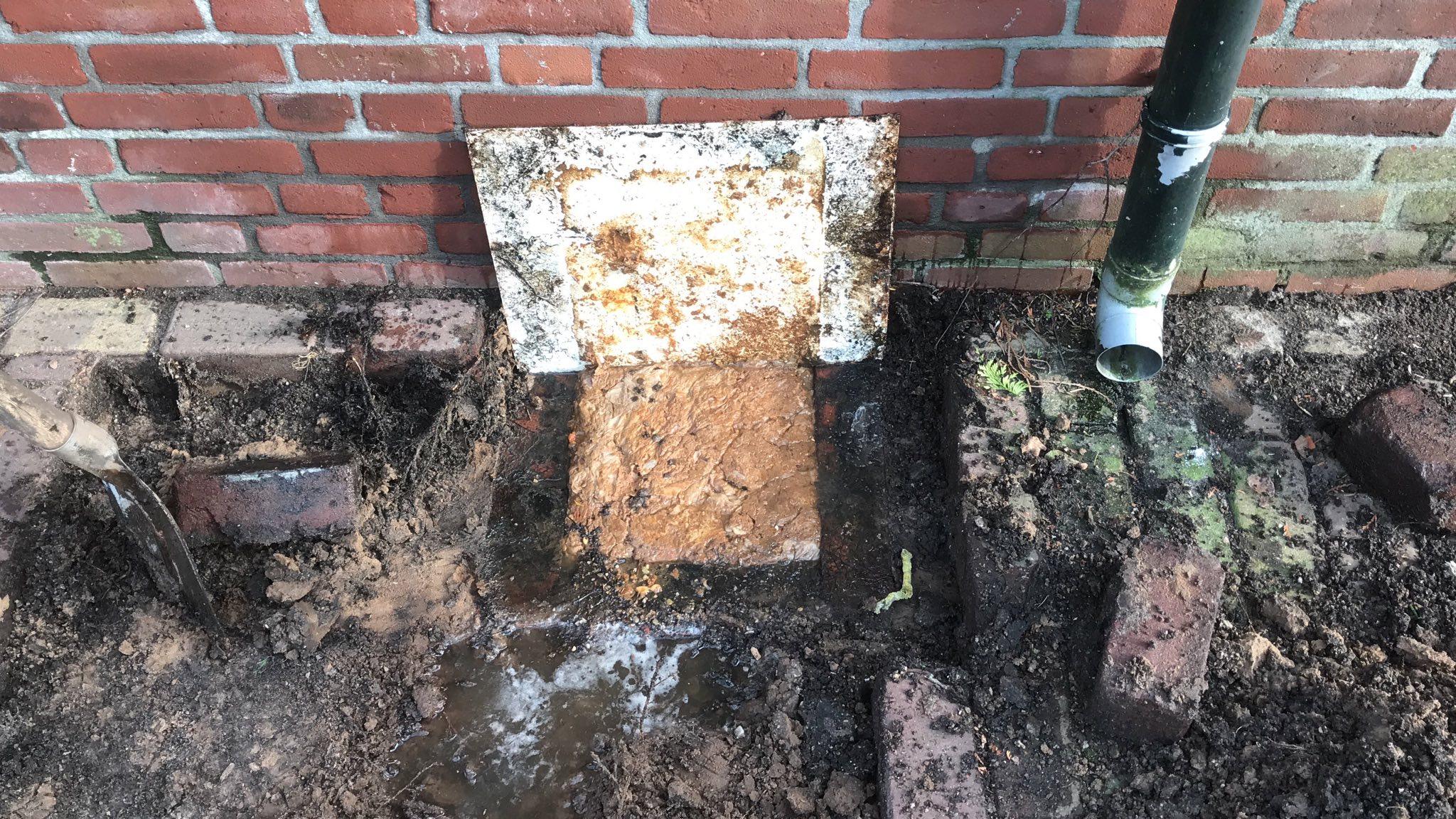

ondertussen ontdekken we de geneugten van het oude riool, met vele stinkende putjes onder het plaveisel…
April 2022
•

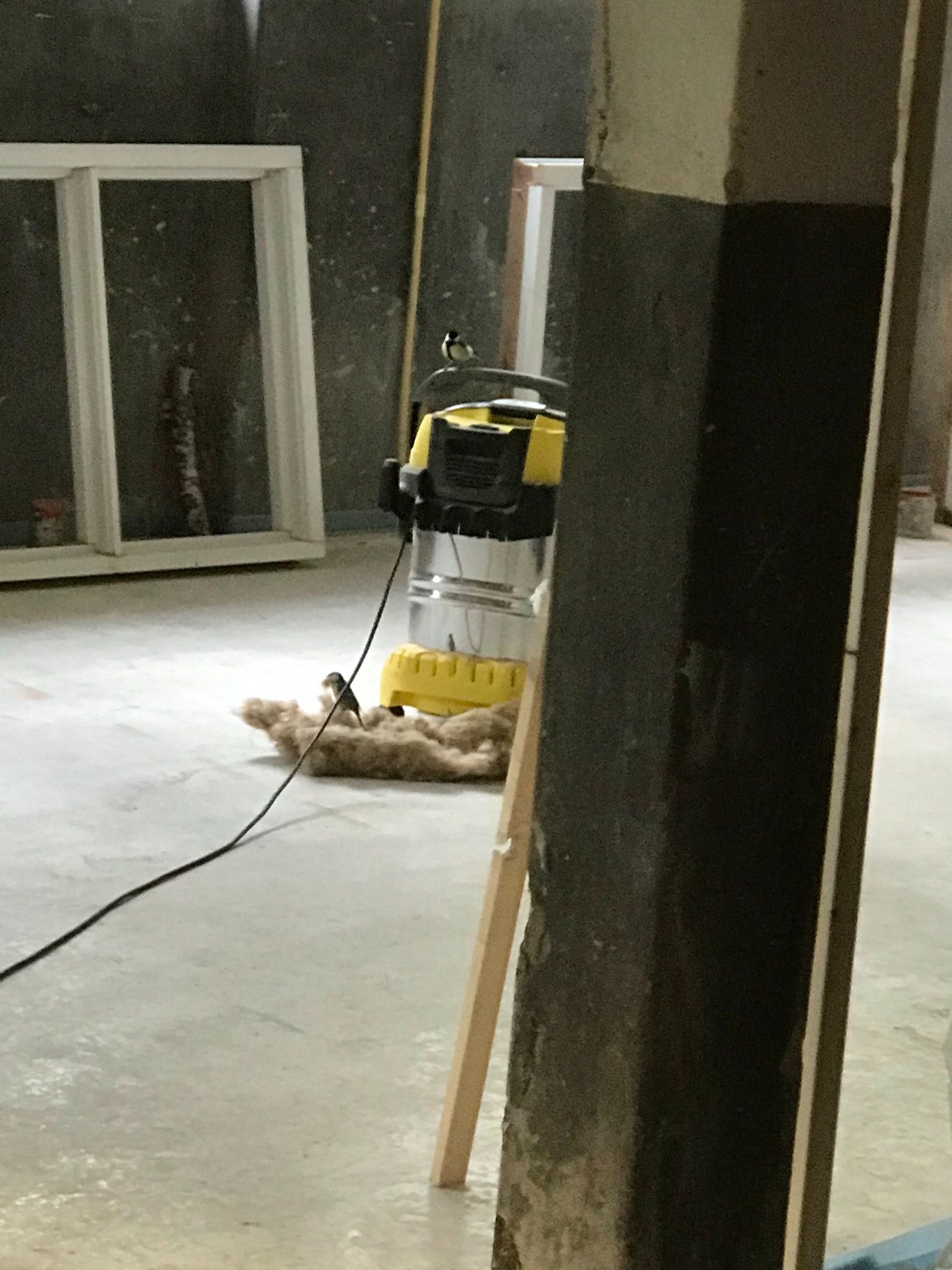

ons isovlas is zeer in trek bij onderhuurders met nesteldrang
•

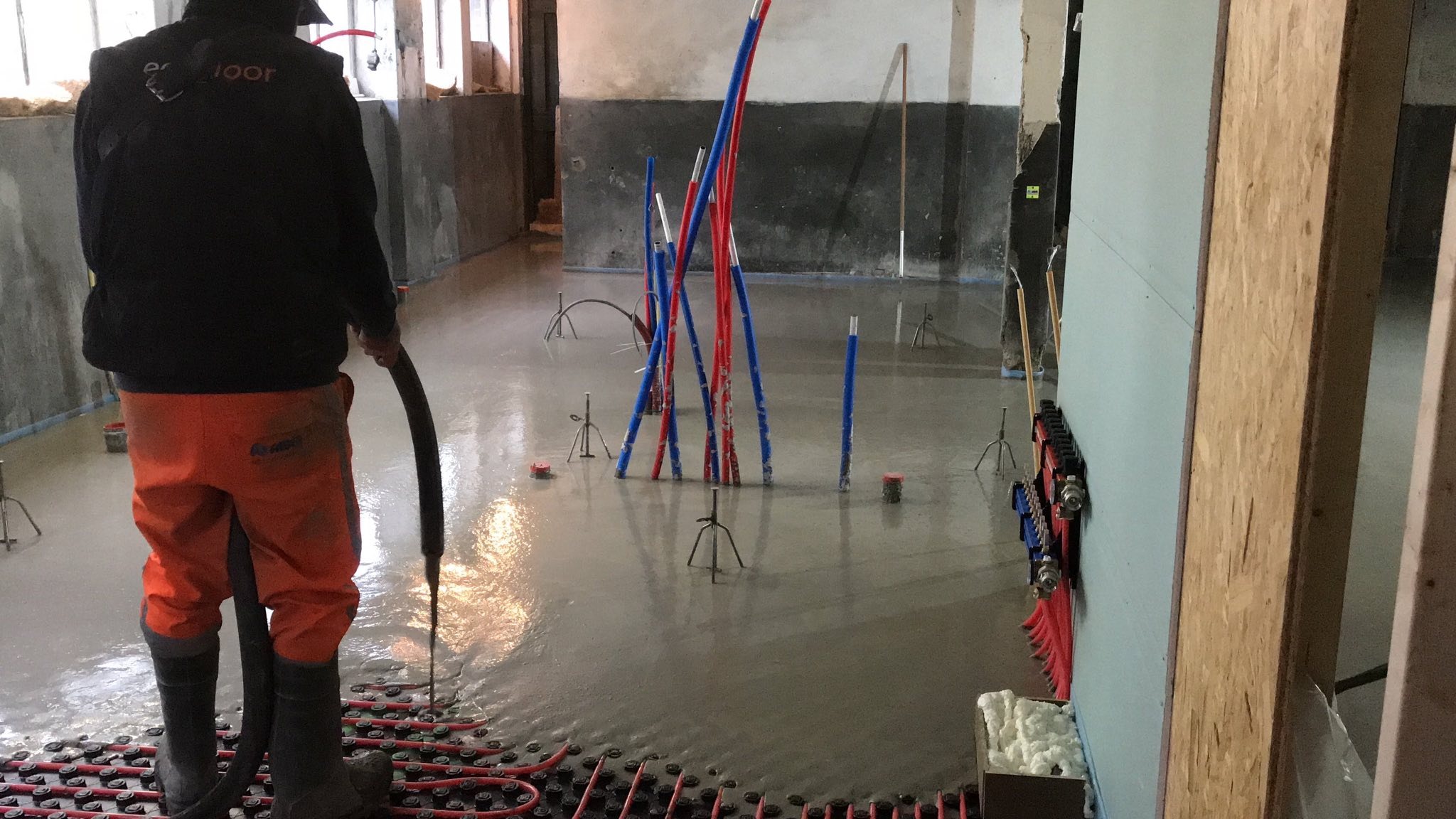

na het schuimbeton eind maart komt er één week later een vloerverwarming
•
de volgende dag gaat daar een cementgietvloer overheen
•
nu moeten we drie weken wachten voordat we dat vol mogen belasten
•

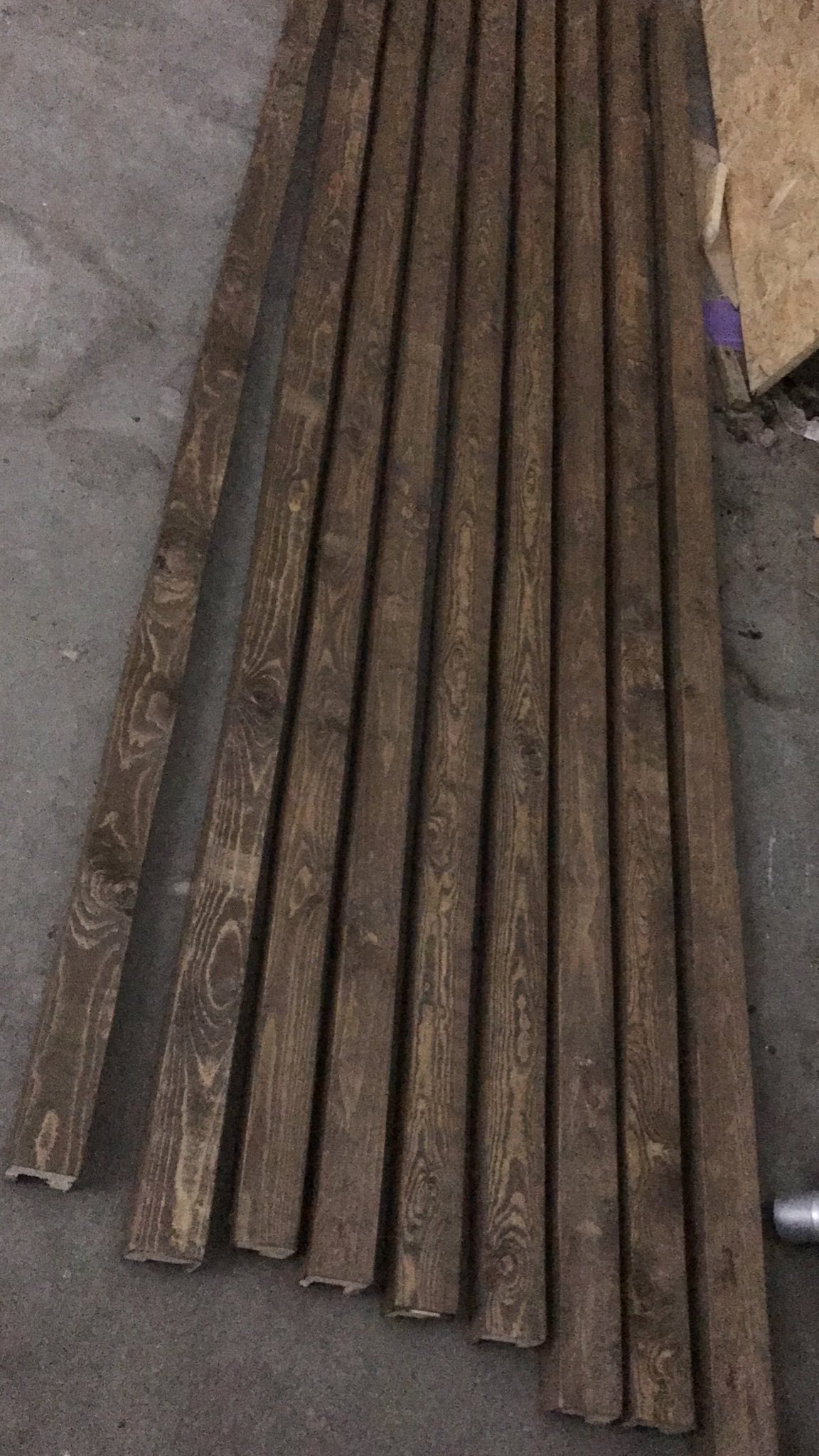

tijd om kozijnen te maken!
•
en de beloopbare glazen plaat op zolder te tillen (66 kg…)
•

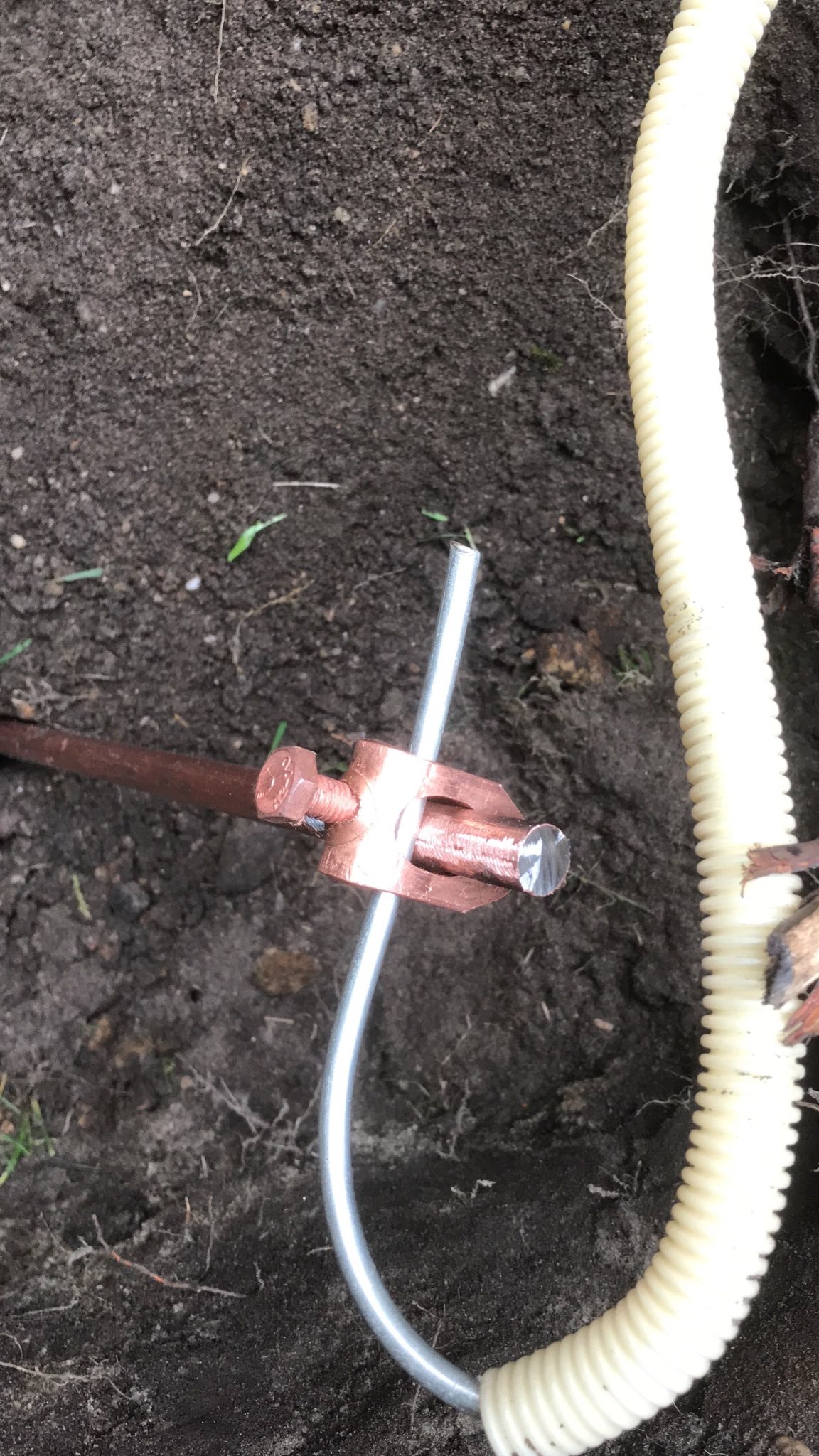

en we slaan 6 meter aardleiding de grond in
•

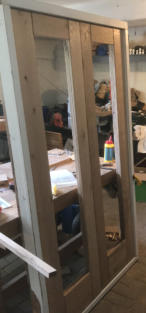

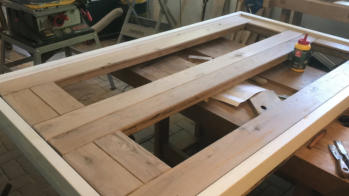

er wordt een deur gemaakt en geplaatst tussen oude en nieuw voor de benedenverdieping
Mei 2022
•
tegenslag: de cementgietvloer blijkt niet goed, Faber beton komt direct voor een gratis reparatie: topbedrijf!
•

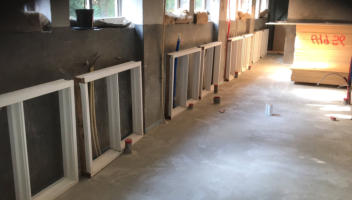

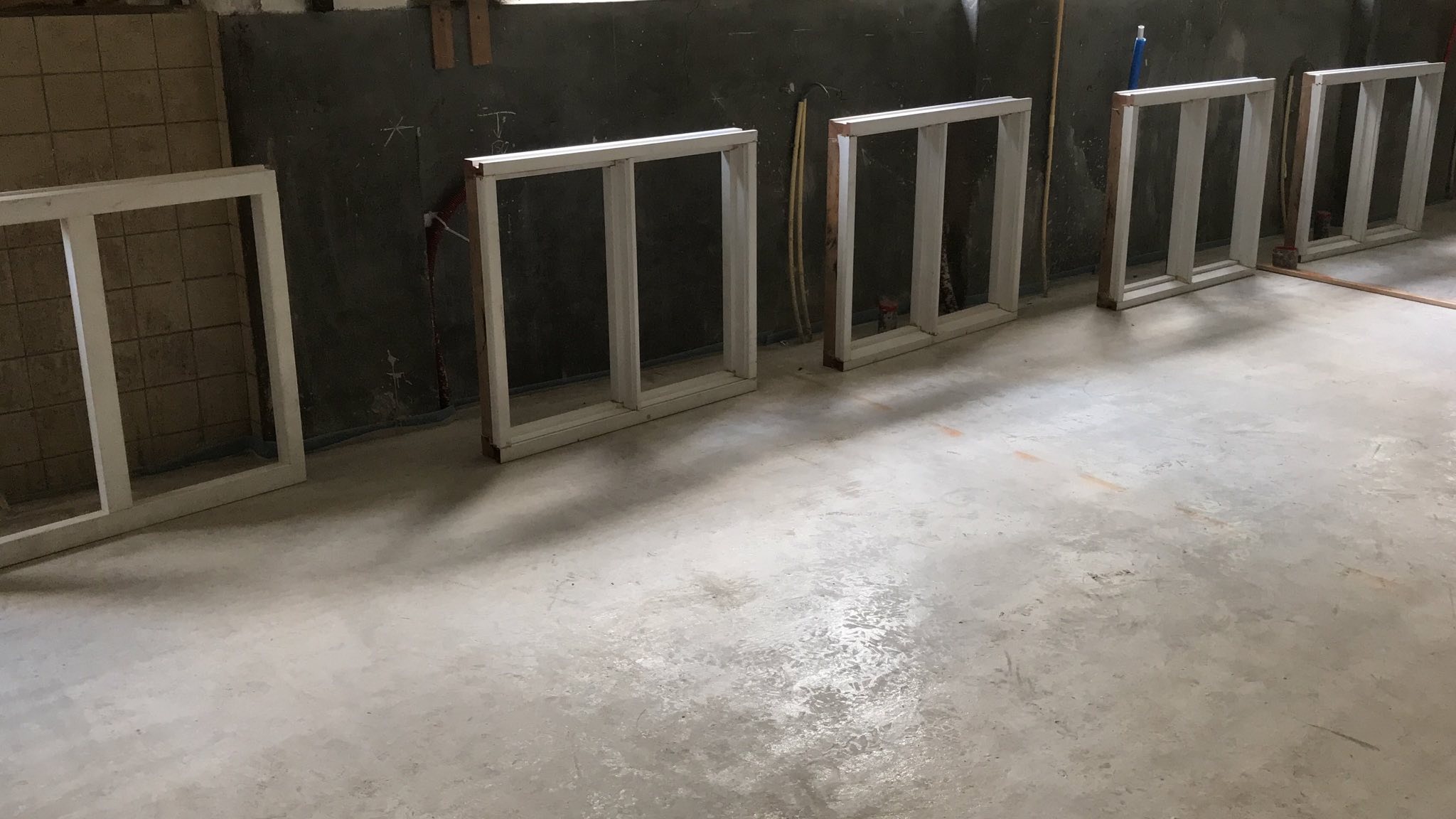

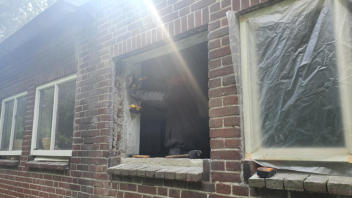

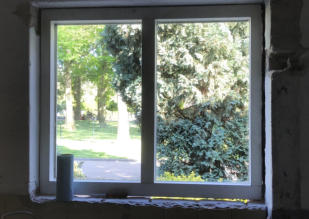

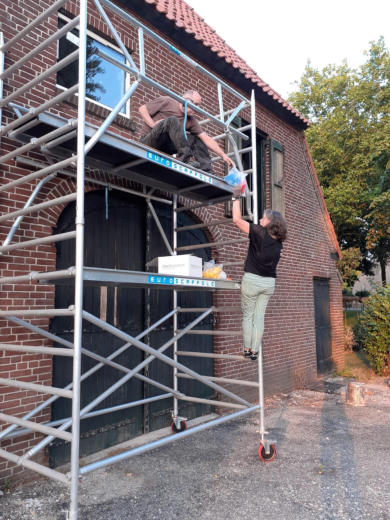

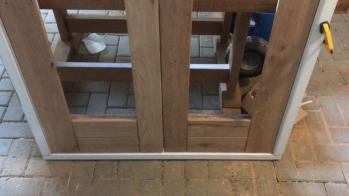

ik plaats het eerste stalraam en rust het uit met triple glas
•
als dat goed gaat koop ik de rest van de beglazing voor de acht andere stalramen
•

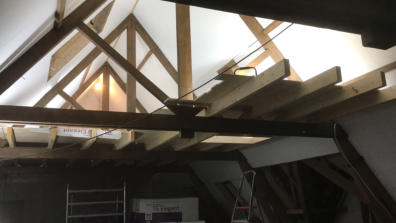

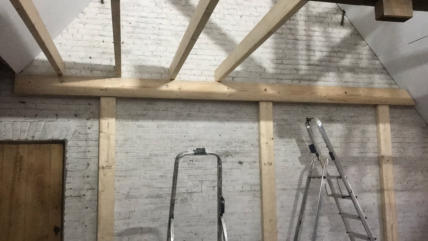

we werken de kap af met balken en latten
•

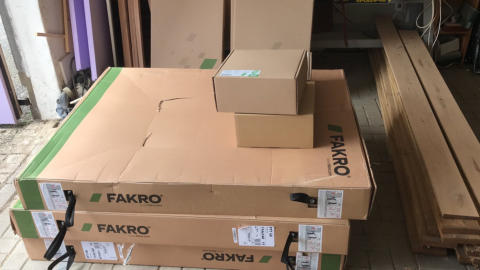

diverse fakro hulpstukken voor de hoge ramen geïnstalleerd, het is matig succesvol, er komt in juni een monteur
•
er wordt hout en plaatmateriaal geleverd voor de wanden en deuren
•
in de avonden bedenk ik een oplossing voor de trappen, dat blijkt echt moeilijk…
•
we treffen wat voorbereidingen voor de eerste toilet boven, dat betekent gaten boren…
Juni 2022
•
de eerste week verwijder ik acht betonnen stalraamkozijnen en plaats acht nieuwe
•
de tweede week plaats ik zestien triple glas ruiten en kit ik de handel af, ik ben bekaf!
•
ik loop vast op het ontwerp van de deurtjes voor de hooizolder, even laten rusten…
•
maar op 30 juni is de eerste ver klaar
•
we kiezen tegels voor in de keuken, die staan gepland voor juli
•

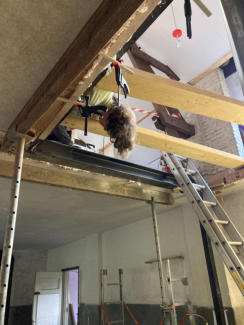

voordat we de ventilatie kunnen plaatsen willen we een trapgat, een project op zich
•
we besluiten het plafond in de keuken een industriële look te geven, eerst verven dus
•

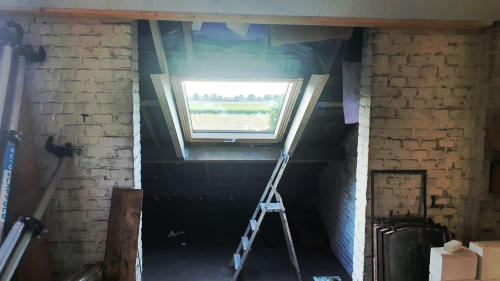

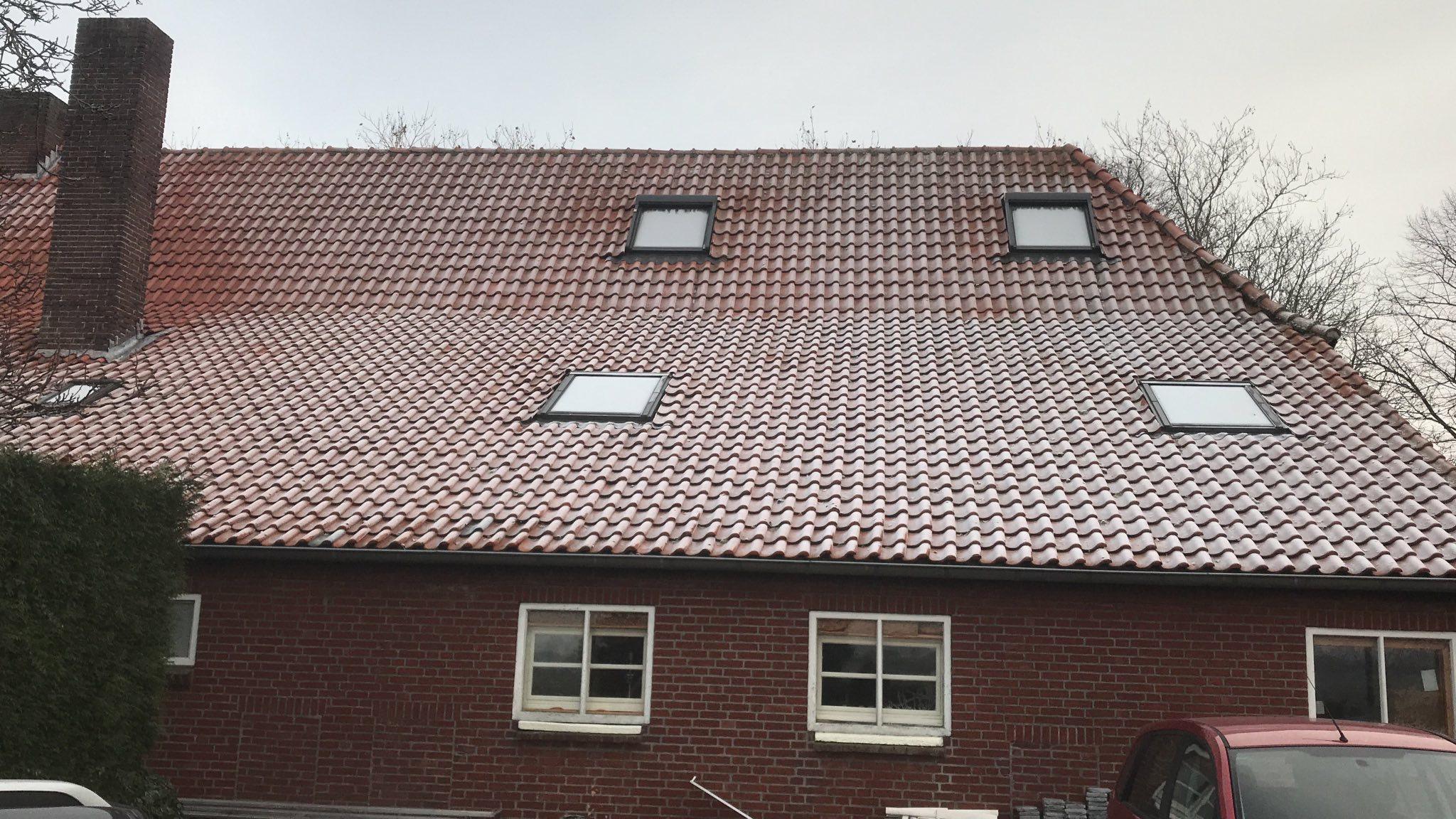

we hakken de knoop door en kiezen voor drie standaard fakro ramen in het lessenaar dak
Juli 2022
•

de tegels voor de keuken zijn gelegd door de tegelzetter, het is heel mooi geworden!
•
het trapgat wordt met een staalconstructie verstevigd… een zware klus
•

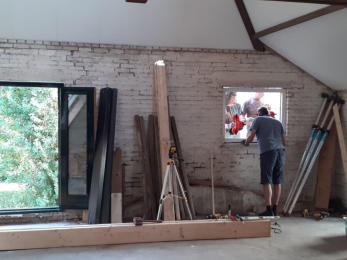

ook de fakro ramen zijn geleverd, ze wegen 100 kg het stuk, hoe ga ik dat doen?
•

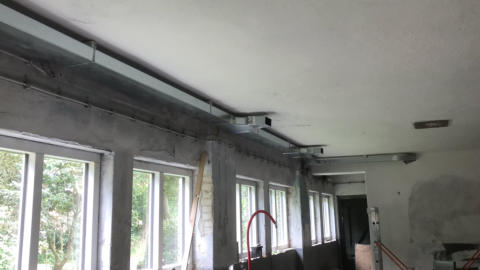

ondertussen maak ik een begin met de aanleg van ventilatiekanalen voor de warmte-terugwin installatie
Augustus 2022
•

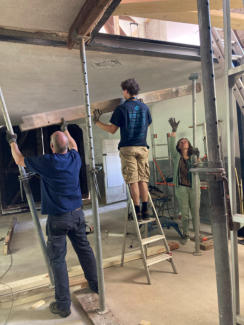

het trapportaal is afgezekerd en de stutten verwijderd, het bleef allemaal hangen…
•
het slaapkamerraam is geplaatst
•
de tweede hooizolderdeur is klaar, het wachten is op het glas
•
we gaan weer verder met de bijkeuken muurtjes
•

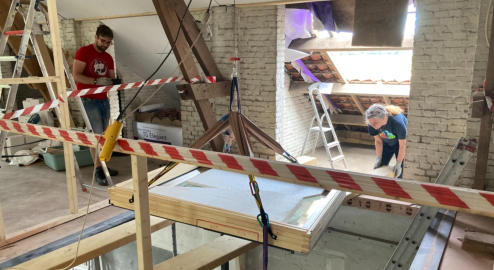

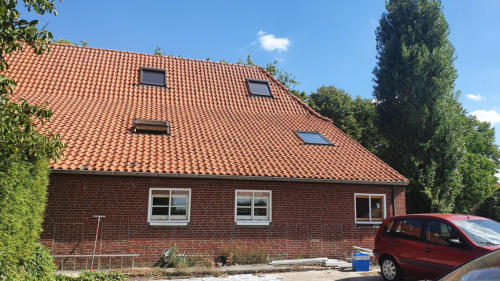

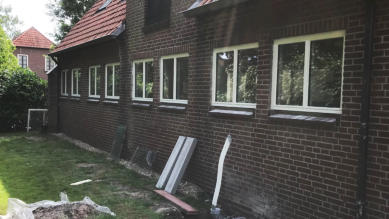

twee van de drie grote Fakroramen zijn geplaatst aan de achterzijde, wat een licht!
•
het glas voor de hooizolderdeur is binnengekomen en ik kan gaan plaatsen
•
de stalramen zijn gedeeltelijk afgetimmerd en geverfd, nu nog vensterbanken en isoleren
September 2022
•
in september gaat het zo hard dat we de website te weinig bijwerken…, sorry!
•

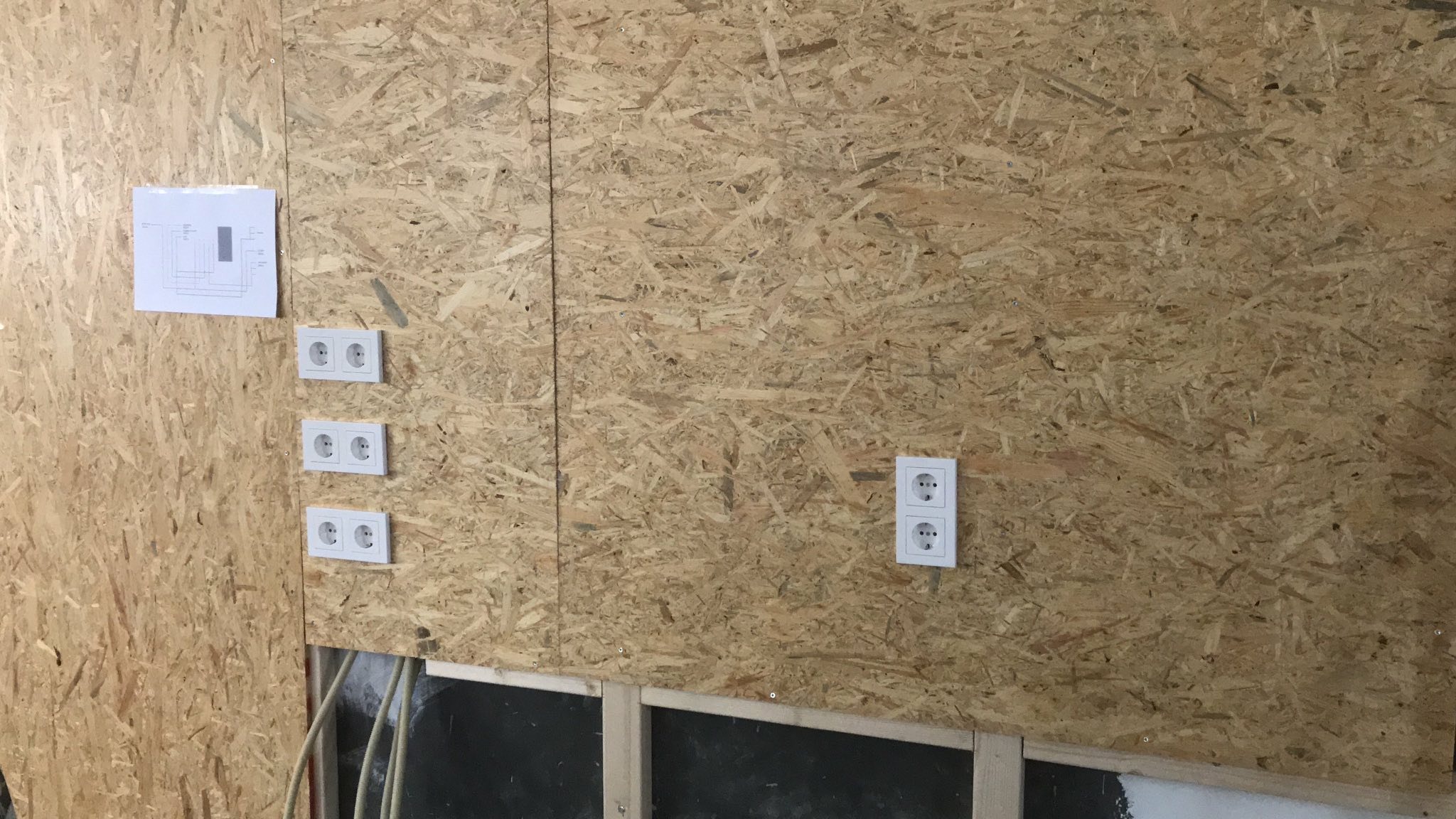

de nieuwe meterkast is geplaatst en van voeding voorzien
•
de tweede hooizolderdeur is af, met ruiten en geverfde luiken is het mooi geworden
•

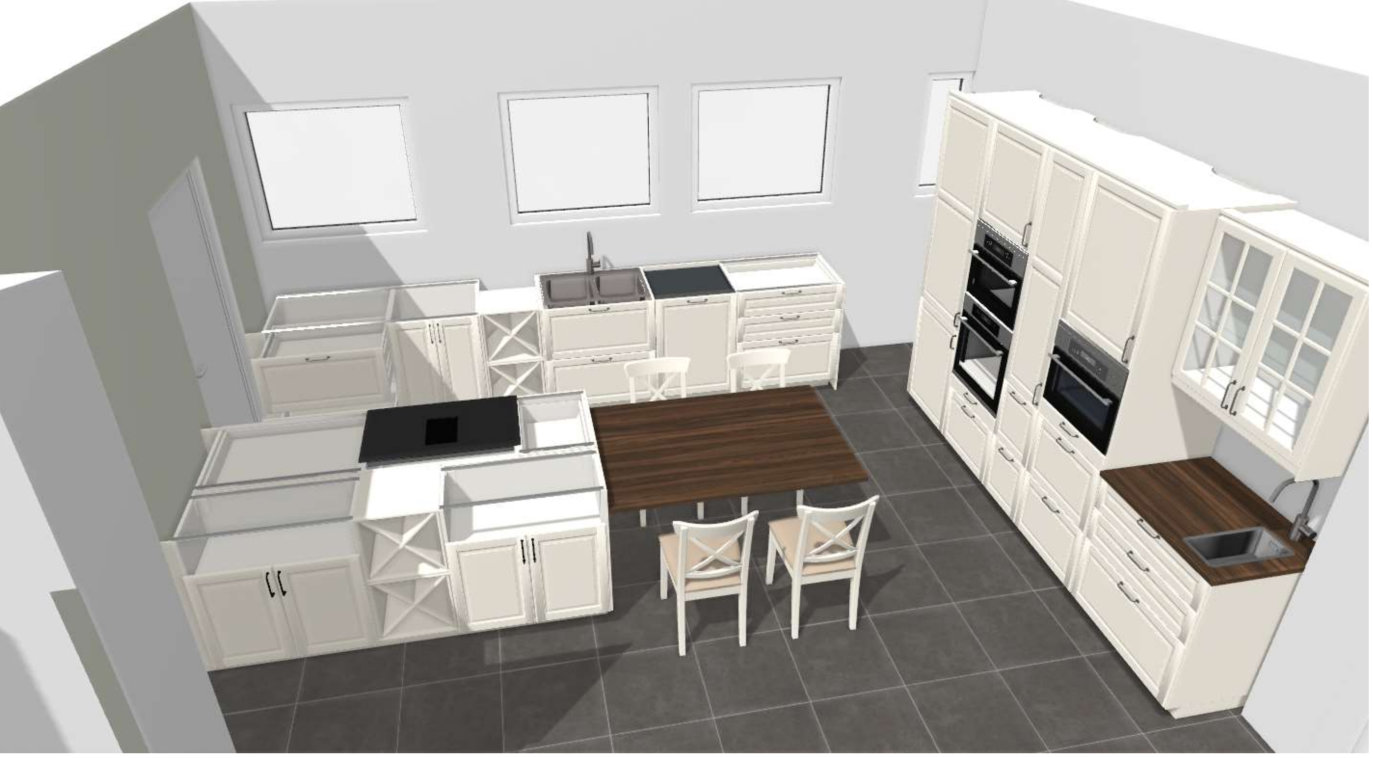

we hebben een keuken uitgekozen en zijn begonnen met het benodigde leidingwerk
•

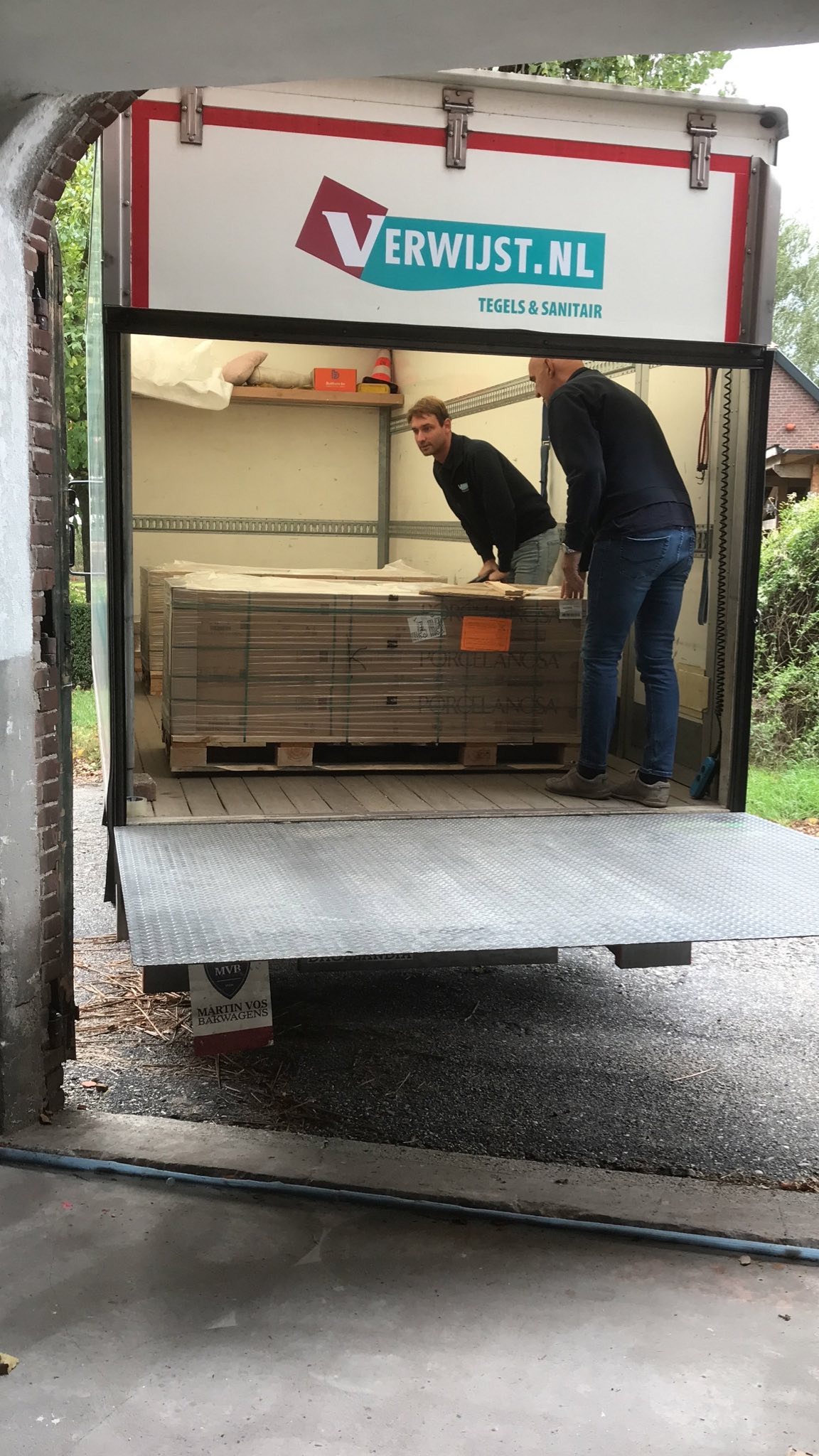

de tegels zijn gekomen en moeten worden gelegd
•
ik ben met stucwerk bezig geweest, plafond en balken worden weer toonbaar
•
plafonds worden gewit en knappen echt op
•

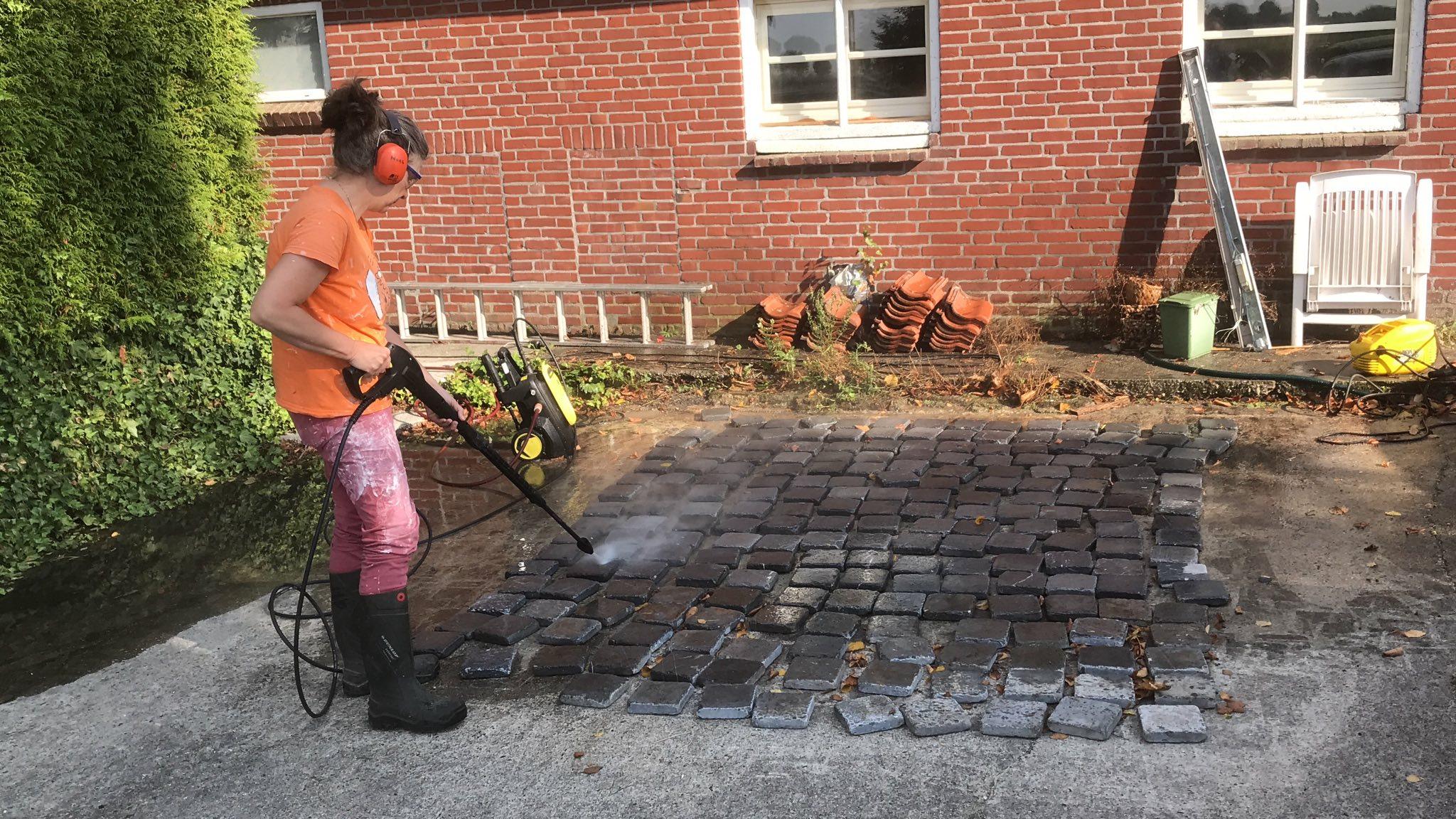

we hebben tegeltjes van broer Paul gehaald om in onze hal te leggen
•
er is een fraaie oplossing gevonden voor de oude ventilatieopeningen onder de stalramen
•

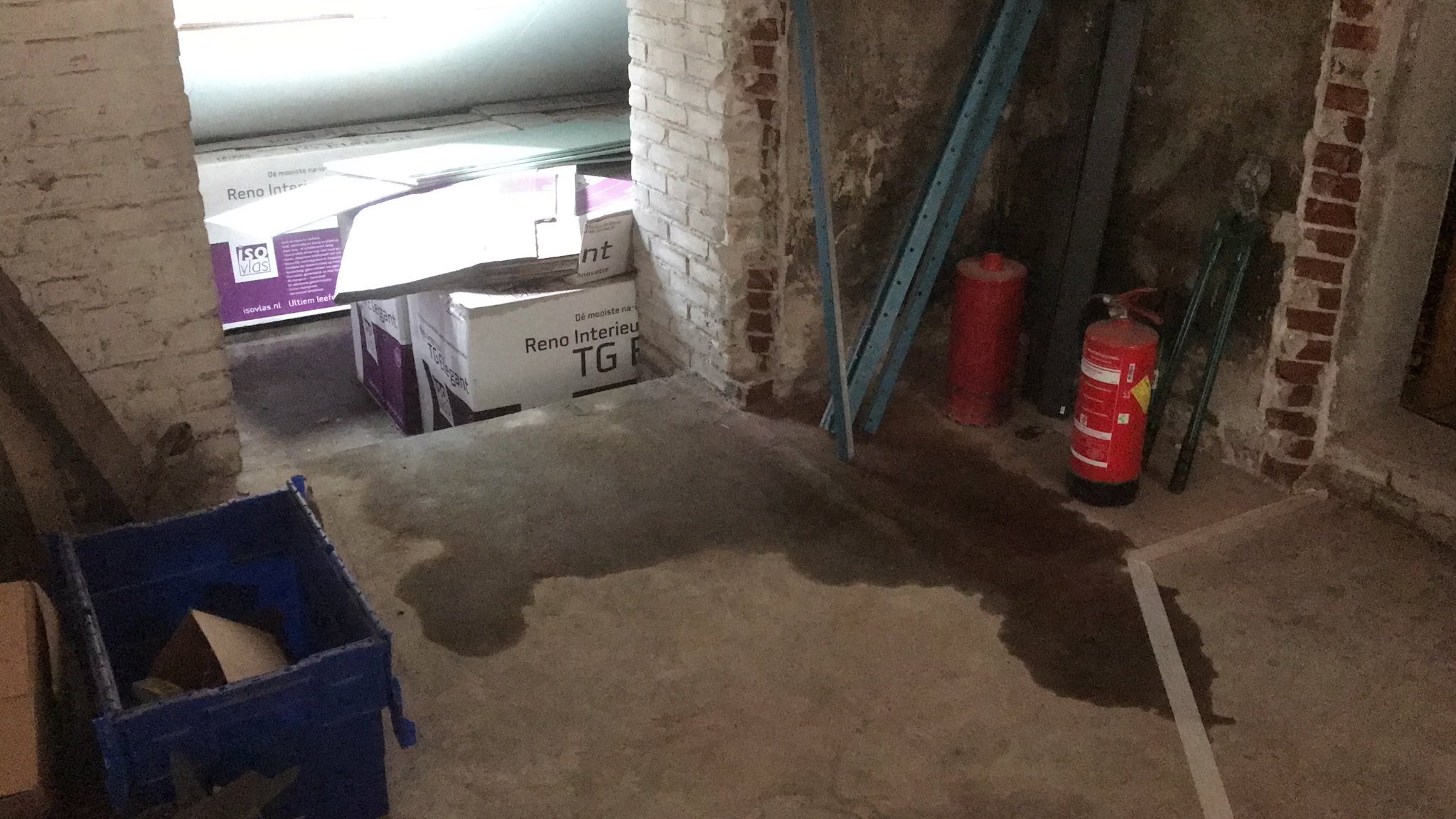

met de eerste regens blijkt het dak behoorlijk lek, we gaan diverse keren het dak op en denken steeds dat we het opgelost
hebben… maar uiteindelijk verhelpen we het euvel!
Oktober 2022
•
ook in oktober gebeurt er veel in huis, weinig op de website
•

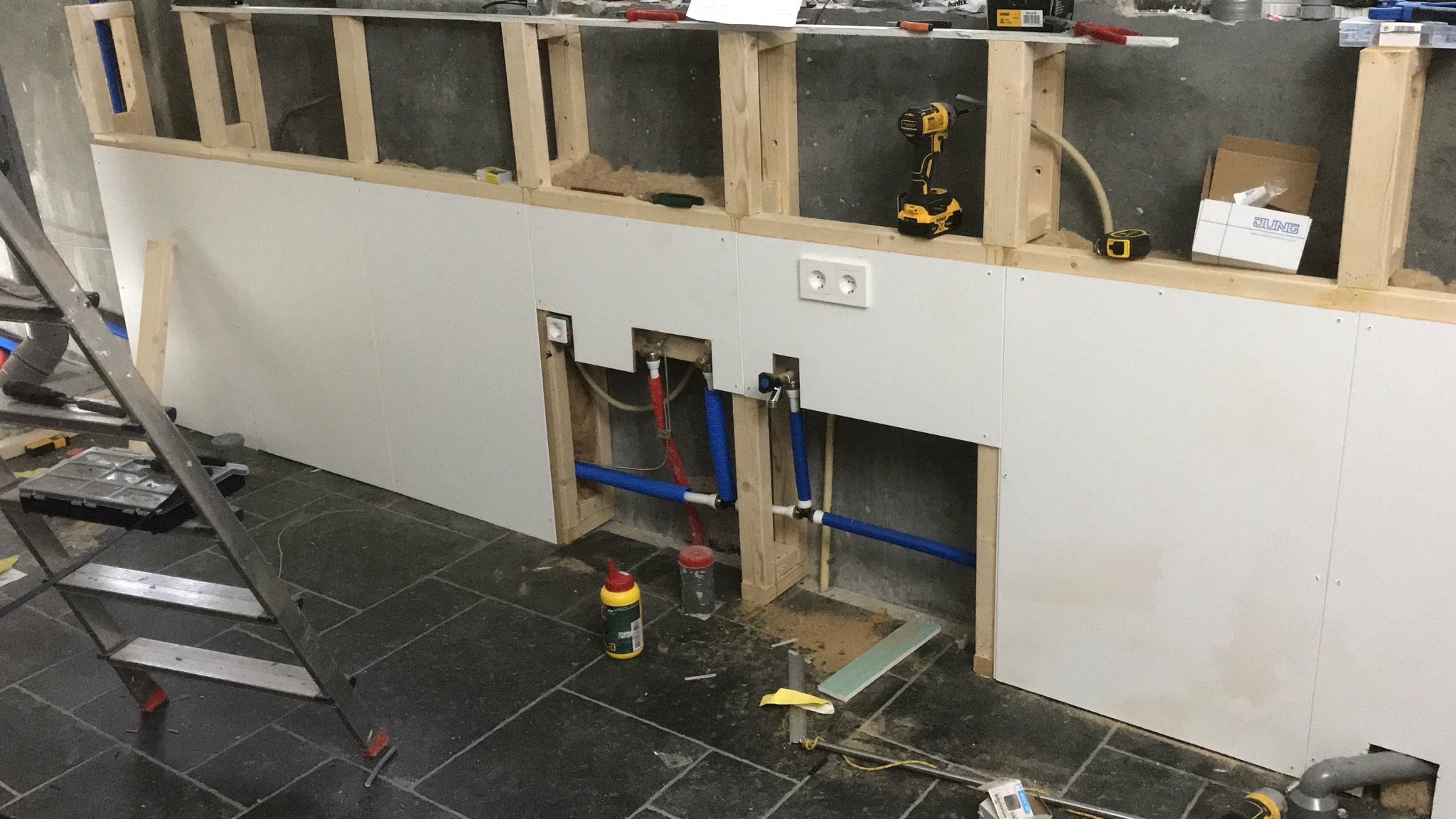

ik ben begonnen met het aansluiten van elektriciteit
•
de bijkeuken is van gips voorzien, gestuct en geverfd
•

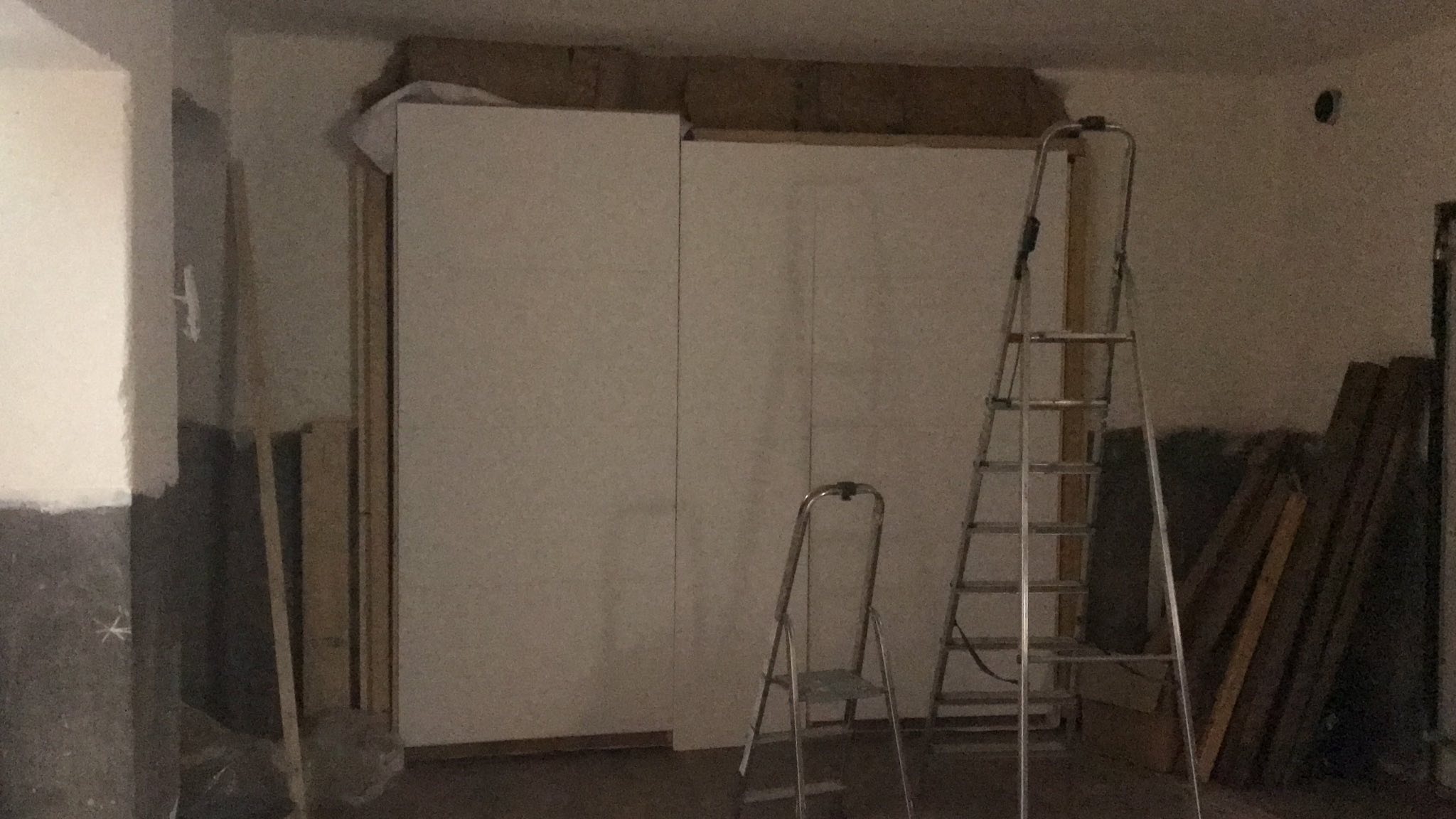

de voorzetwanden voor de keuken zijn bijna klaar
•
ikea levert wat spulletjes voor een keuken
•

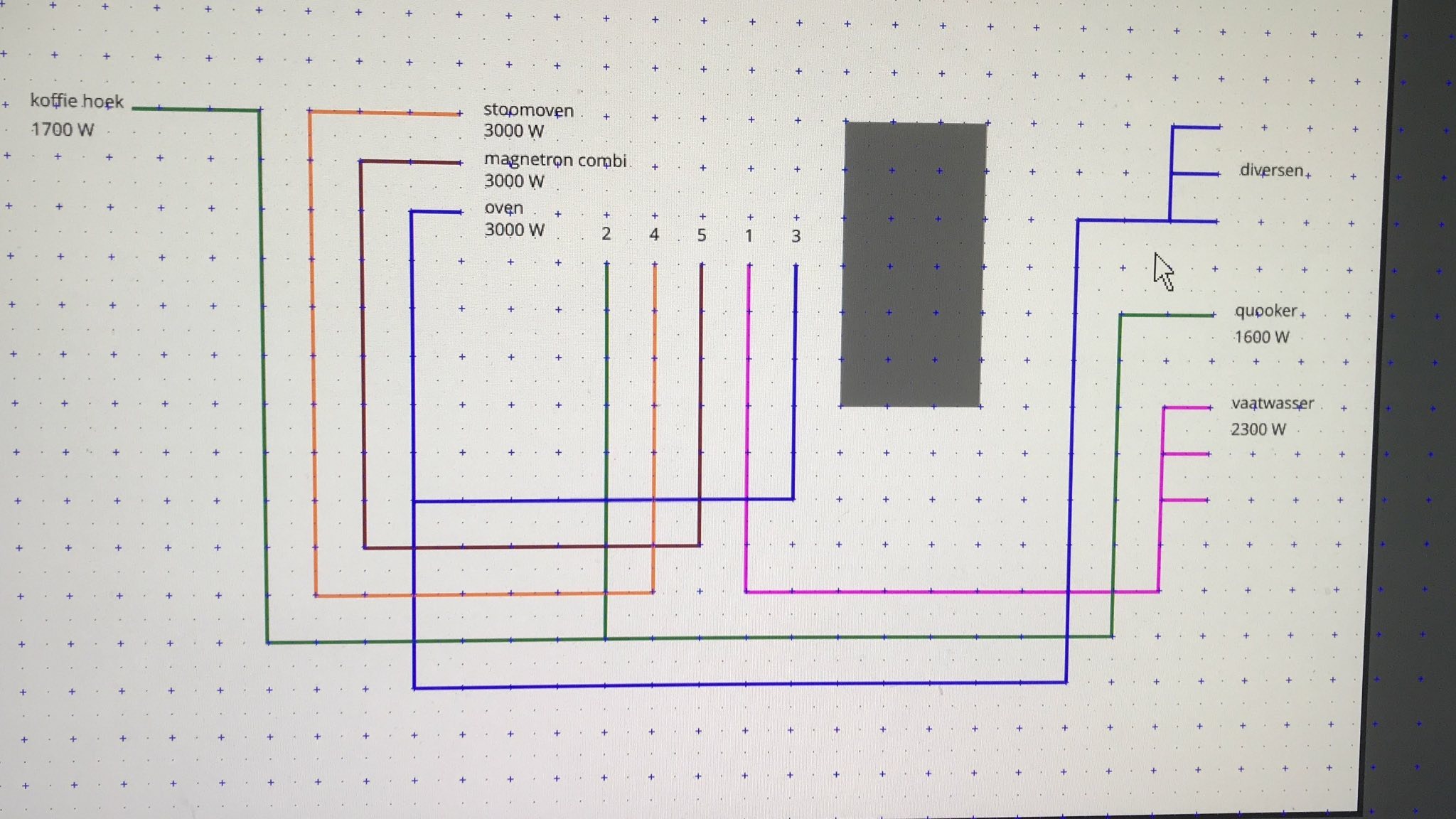

indrukwekkend is vooral zijwand waar drie groepen voor drie ovens aangelegd zijn
•

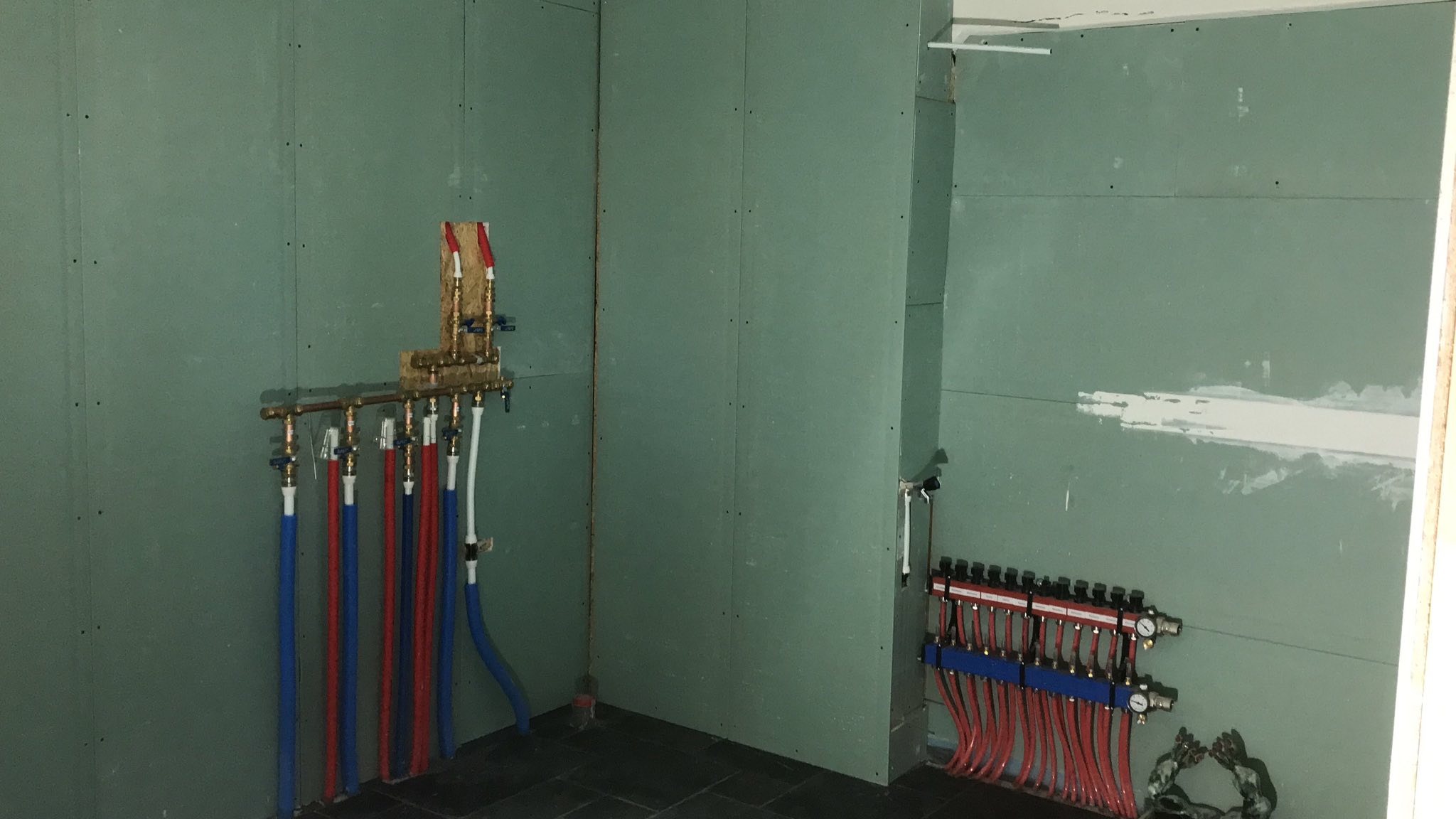

we zetten druk op de waterleiding en moeten wat knelkoppelingen strakker draaien
•

maar alle uponor snelkoppelingen zijn prima lekdicht, een mijlpaal!
•
het schijnt dat onze warmtepomp er misschien wel aankomt…
•
we hopen dat de tegelzetter komt om de tegelvloer te leggen
November 2022
•
we starten november goed: de tegelzetter komt tegels zetten
•

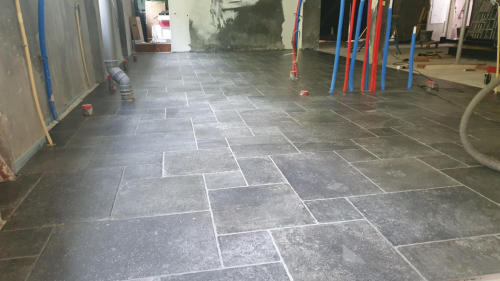

in de voormalige paardenstal komt een kunstwerkje van Belgisch hardsteen
•

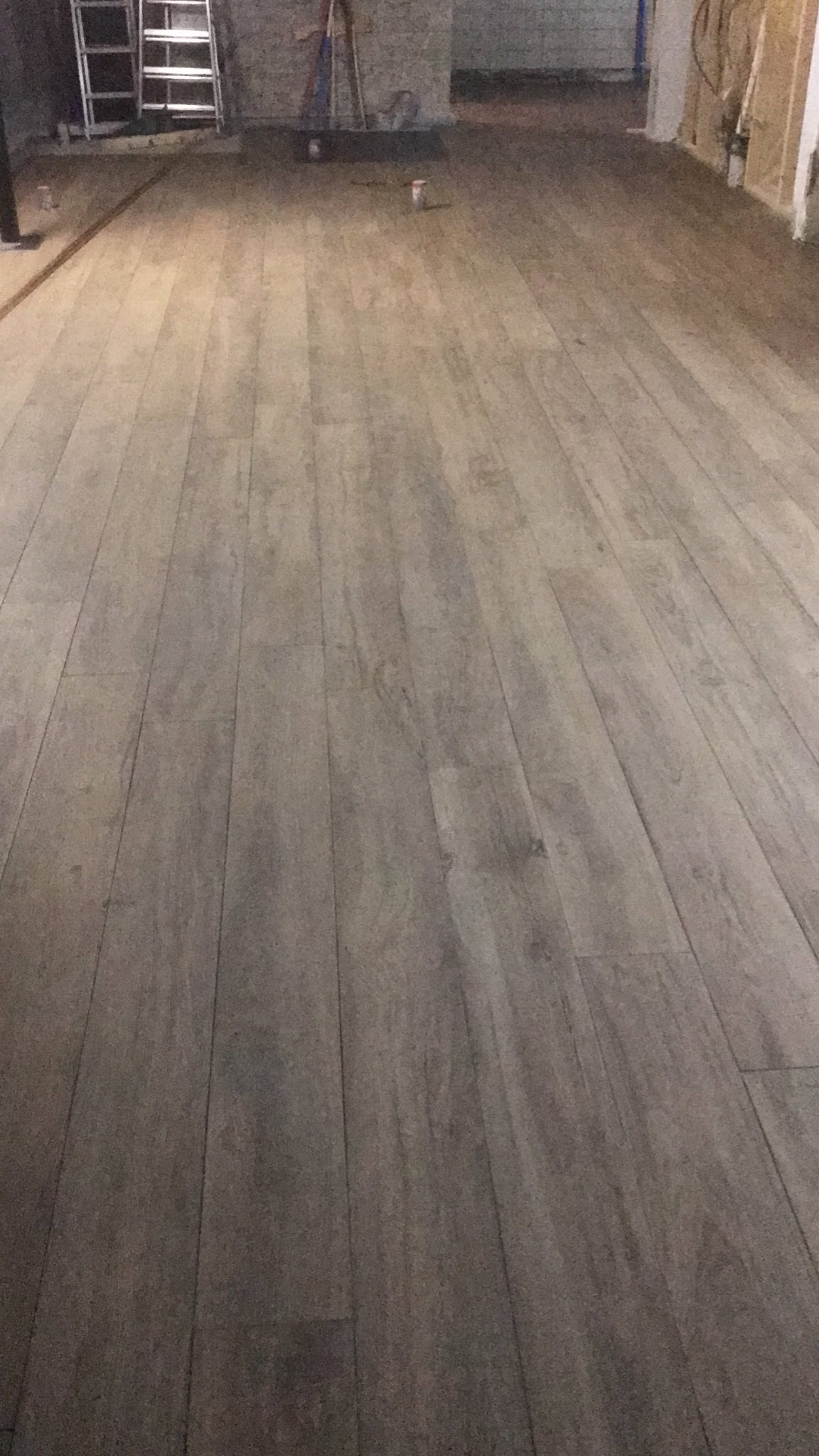

in de eetkamer strak eiken tegels, een enorme klus die inmiddels af is, wouw wat mooi
•
onze bijkeuken wordt omgetoverd in een heuse machinekamer
•

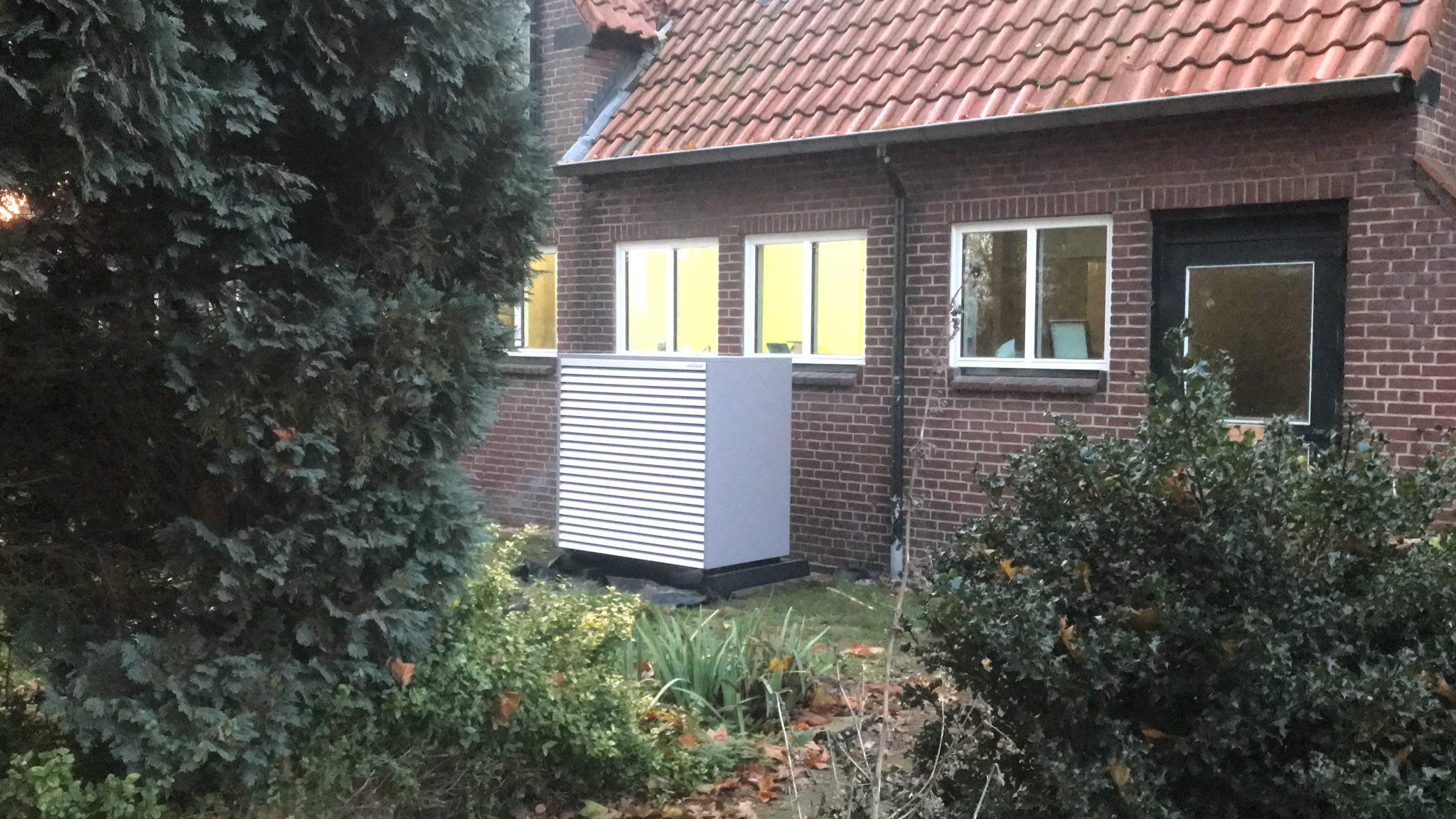

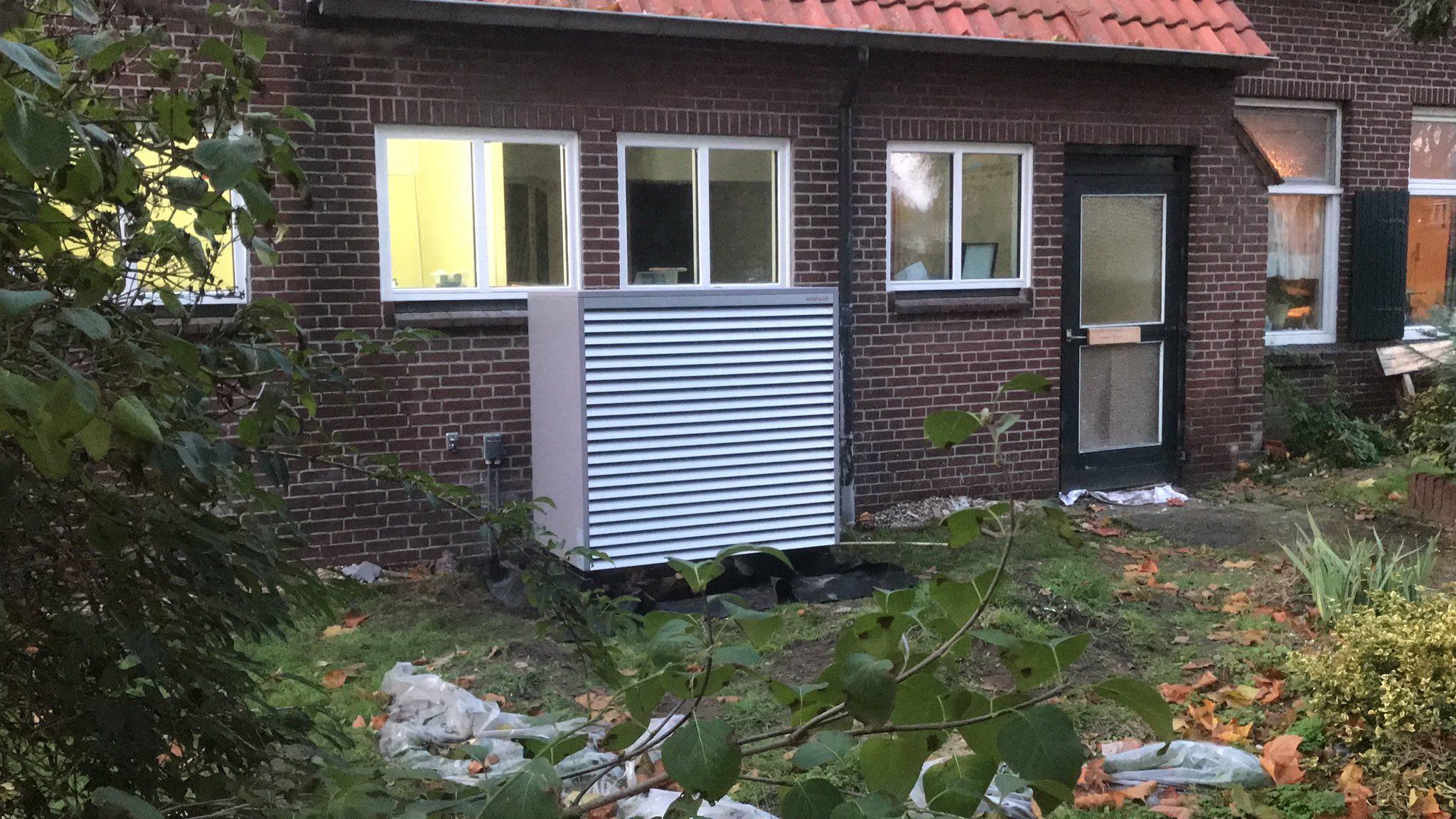

wat minder gelukkig zijn we met de buiten unit van onze warmtepomp, wat een kolos
•

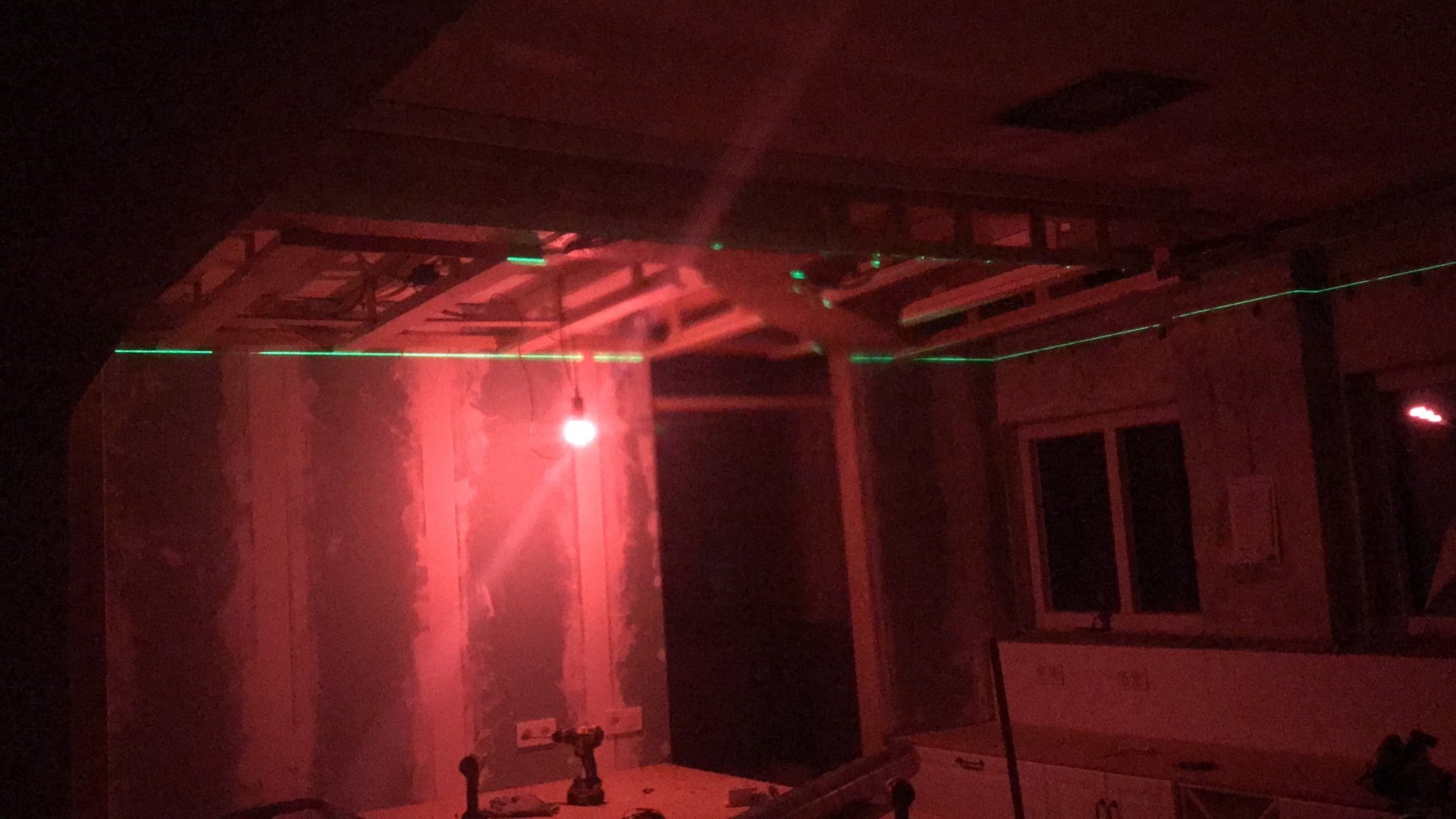

het plafond in de keuken wordt uitgelicht met laser precisie
•

in de logistiek van alle werkzaamheden kun je helemaal verzuipen, zoals een paar ton fermacel platen voor de bovenverdieping
•
in de oude keuken komt een afzuigkap, een middel tegen etensgeuren en vliegjes?
•

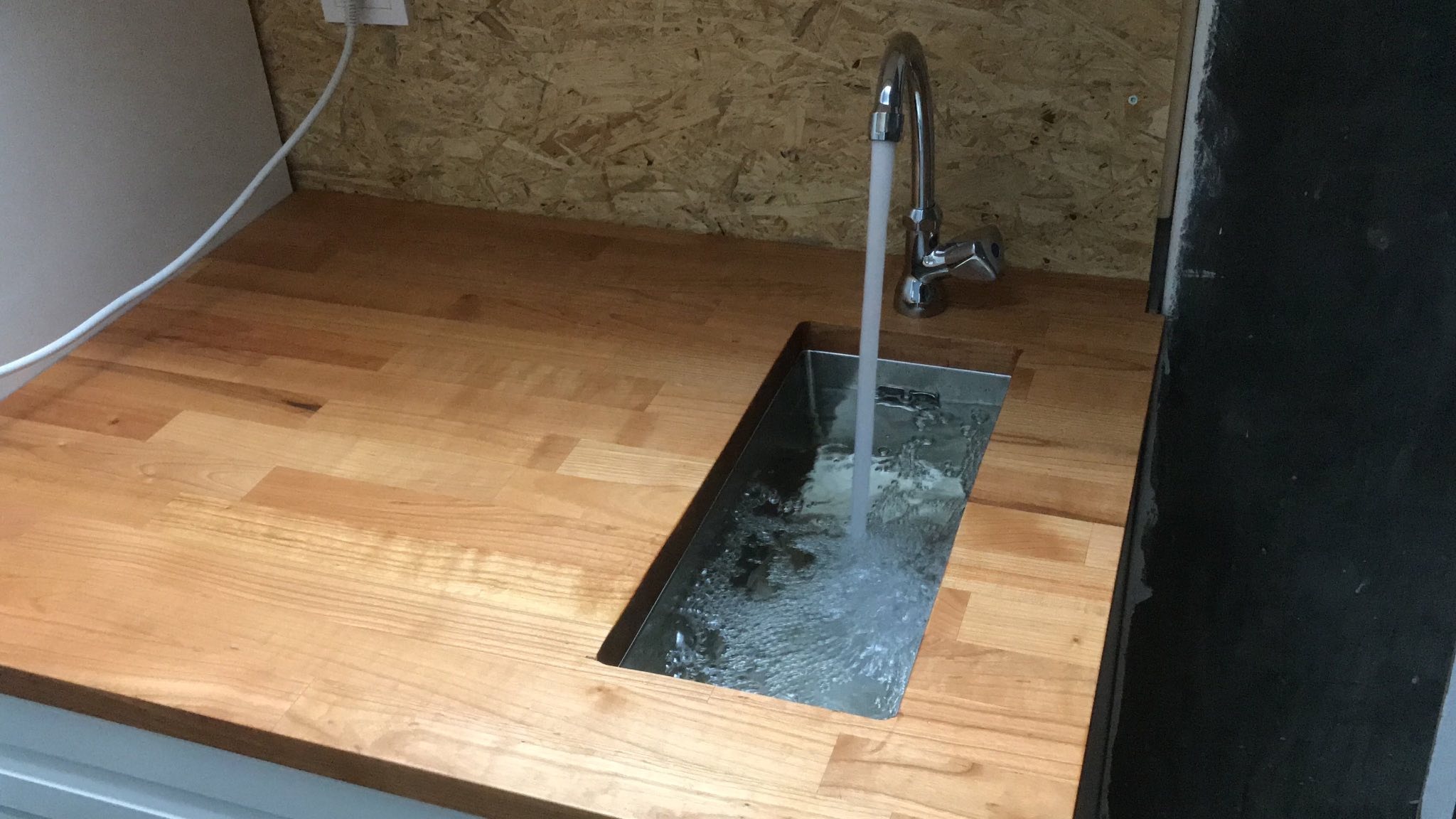

de koffiehoek wordt uitgerust met kraan, waterbak en fraai kersen keukenblad
•
en passant worden een nieuwe wasmachine en droger geïnstalleerd, de oude ging plotseling kapot
•
ik ben verder gegaan met het aansluiten van elektriciteit
December 2022
•

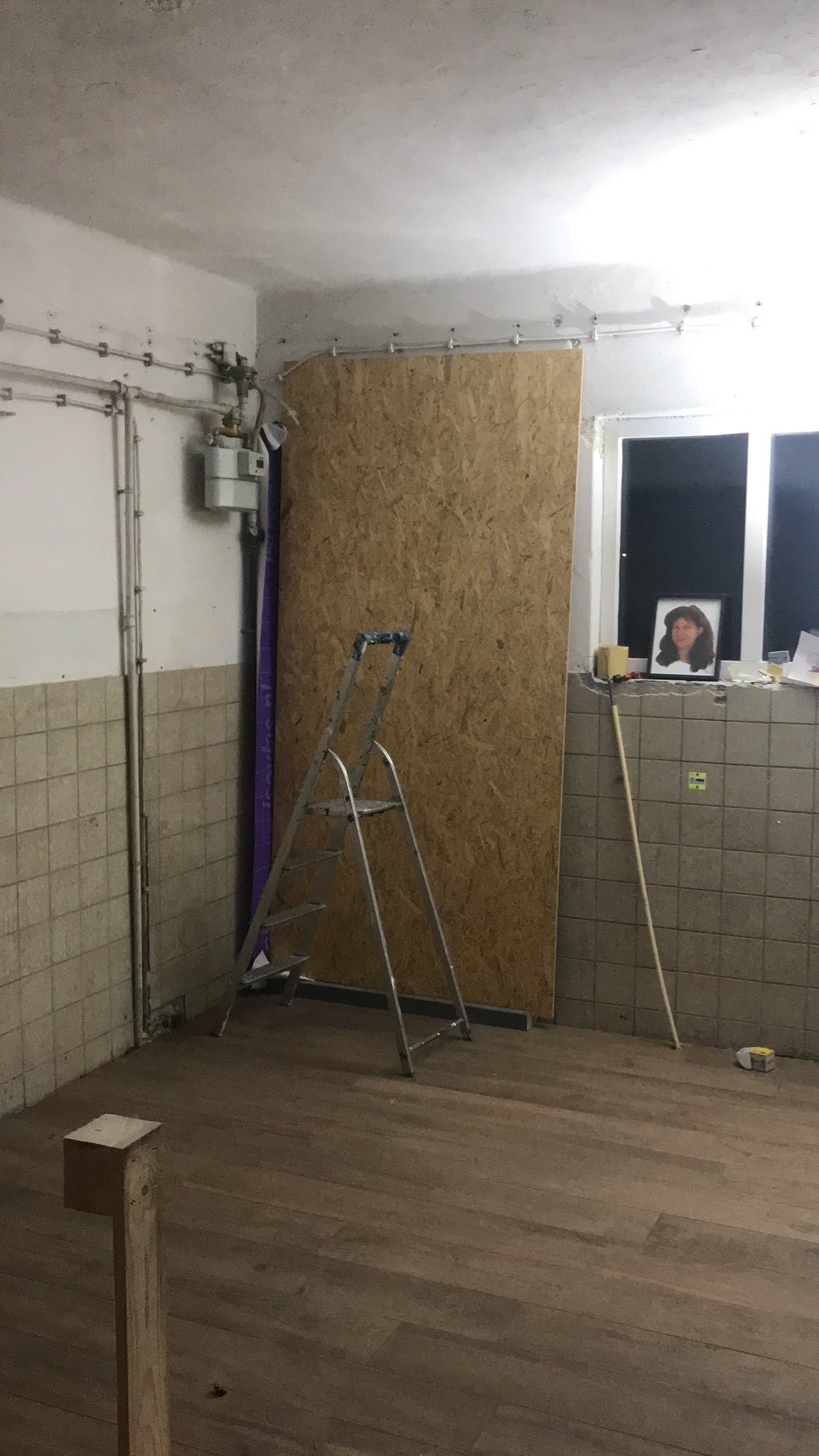

december begint met een kleine domper: nog geen pomp en de aanrechtbladen komen ook later
•
ondertussen maakt de kou het verder werken zwaar zo niet onmogelijk: 4°C onder ons ongestookte dak
•
de leveranciers van aanrecht en warmtepomp maken het spannend, er wordt keer op keer afgebeld en uitgesteld
•
een vergissing bij het instellen van de machines maakt dat de aanrechtbladen nog een weekje later komen, dan is het
vervangende blad er niet en vervolgens kan niet geleverd worden omdat de bus bij de spuiter staat…
•

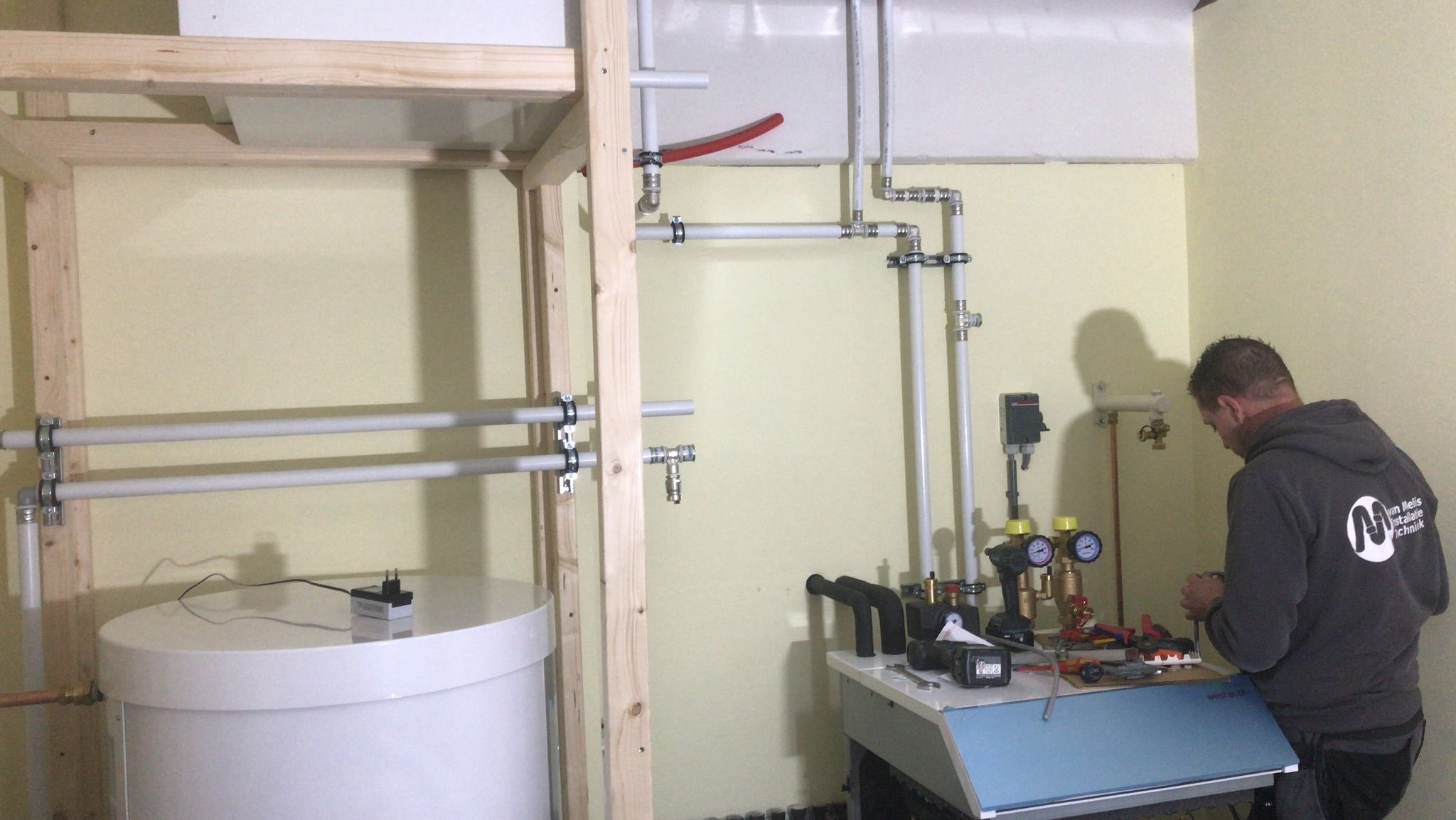

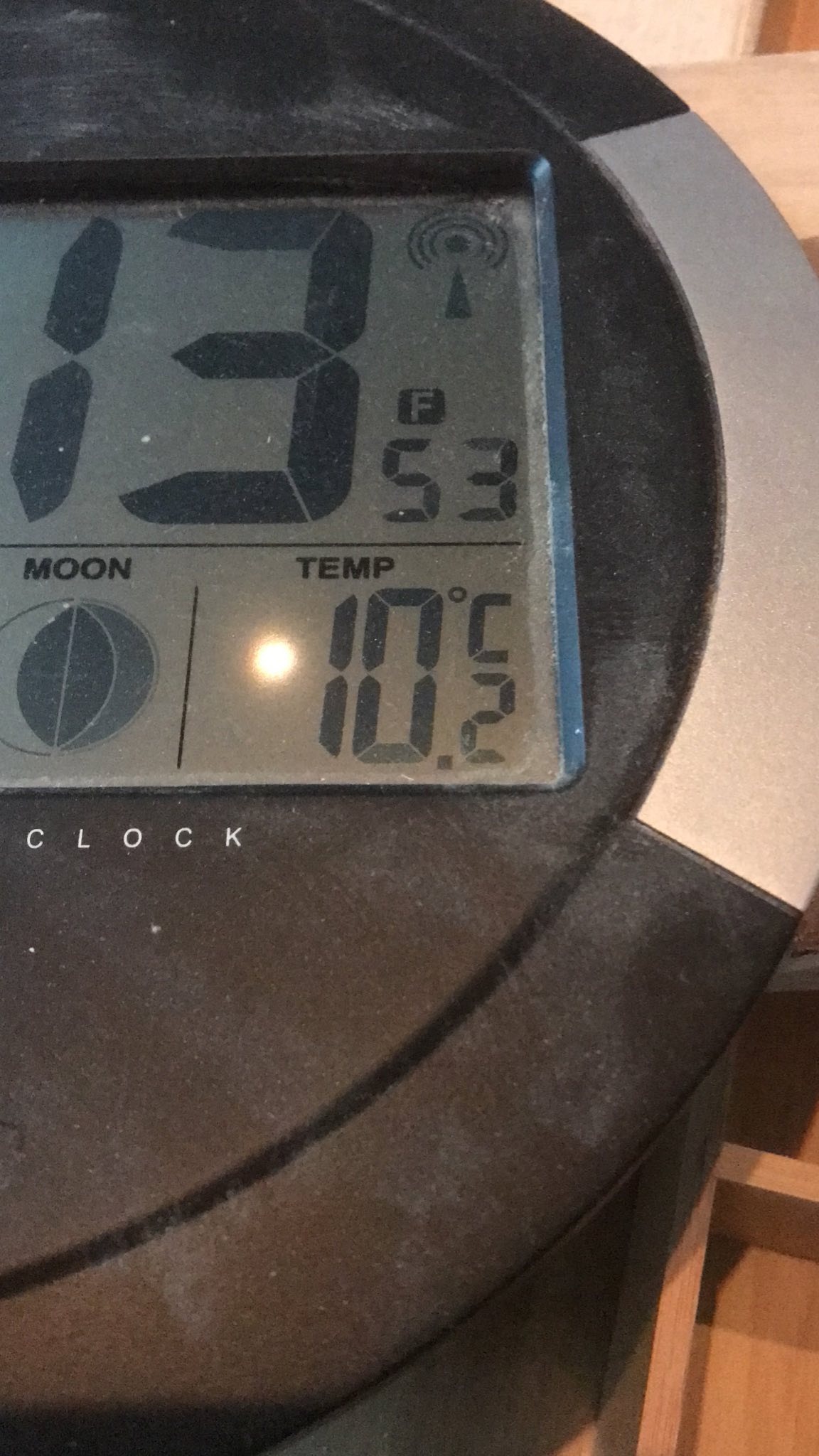

woensdag 21 december gaat de warmtepomp aan op vloerprogramma: héél langzaam wordt het warmer
•

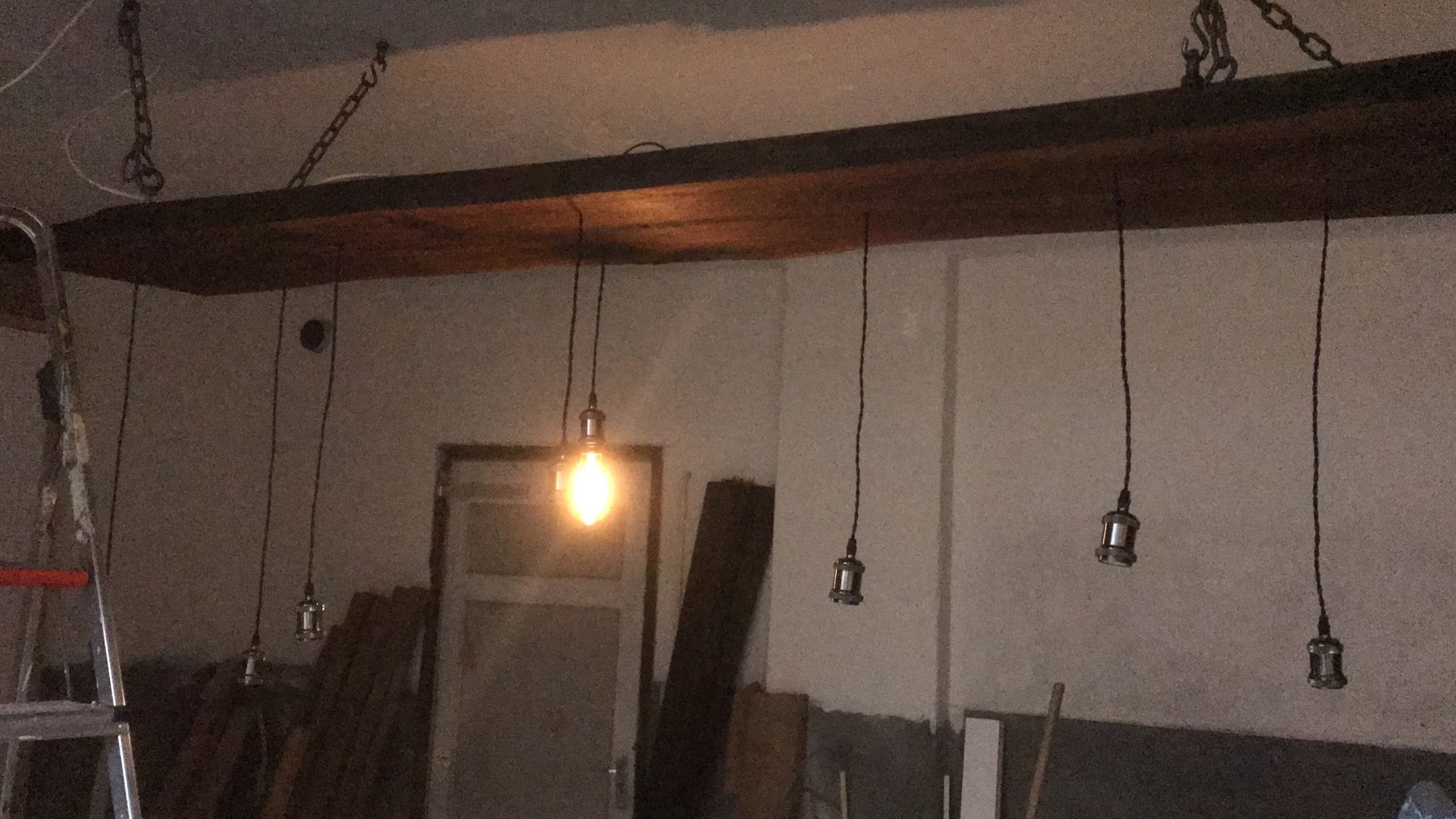

we werken aan een lamp in de eetkamer… , dat doen we zelf dus die is klaar, nu de lichtjes nog
•

boven je hoofd stuken is moeilijk, maar we maken het verlaagd plafond van de keuken heel authentiek af
•
en we geven met behang wat extra cachet aan de keuken
•
ook maken we vak 1 en 3 helemaal dicht met isolatie
•
en we barricaderen de poort en twee buitendeuren met vlas
•
na zo’n weekend ben je een beetje moe…
•
december wordt fantastisch afgesloten, Koos en Daphne ruimen de bovenverdieping op, een rotklus die moest gebeuren.
